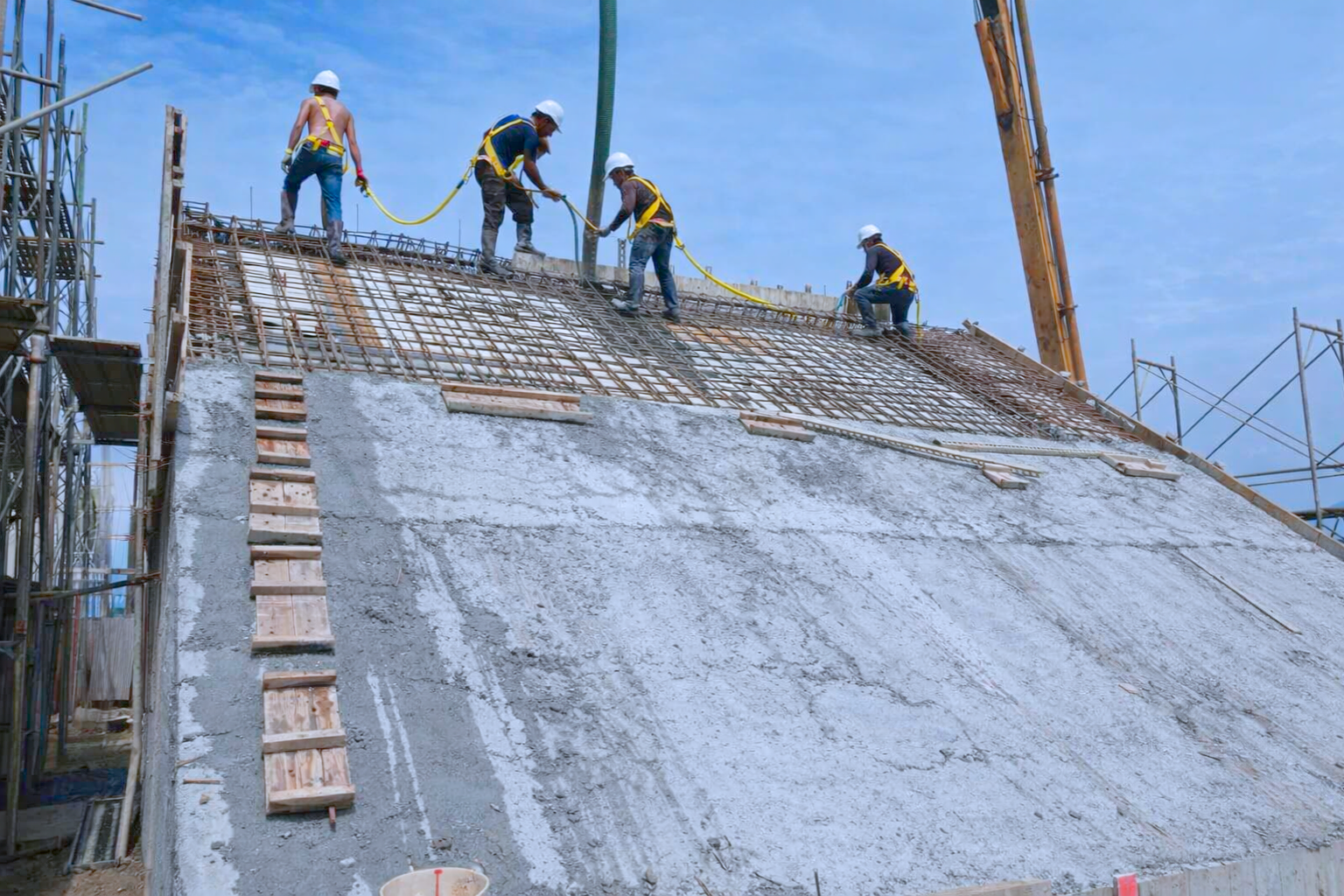

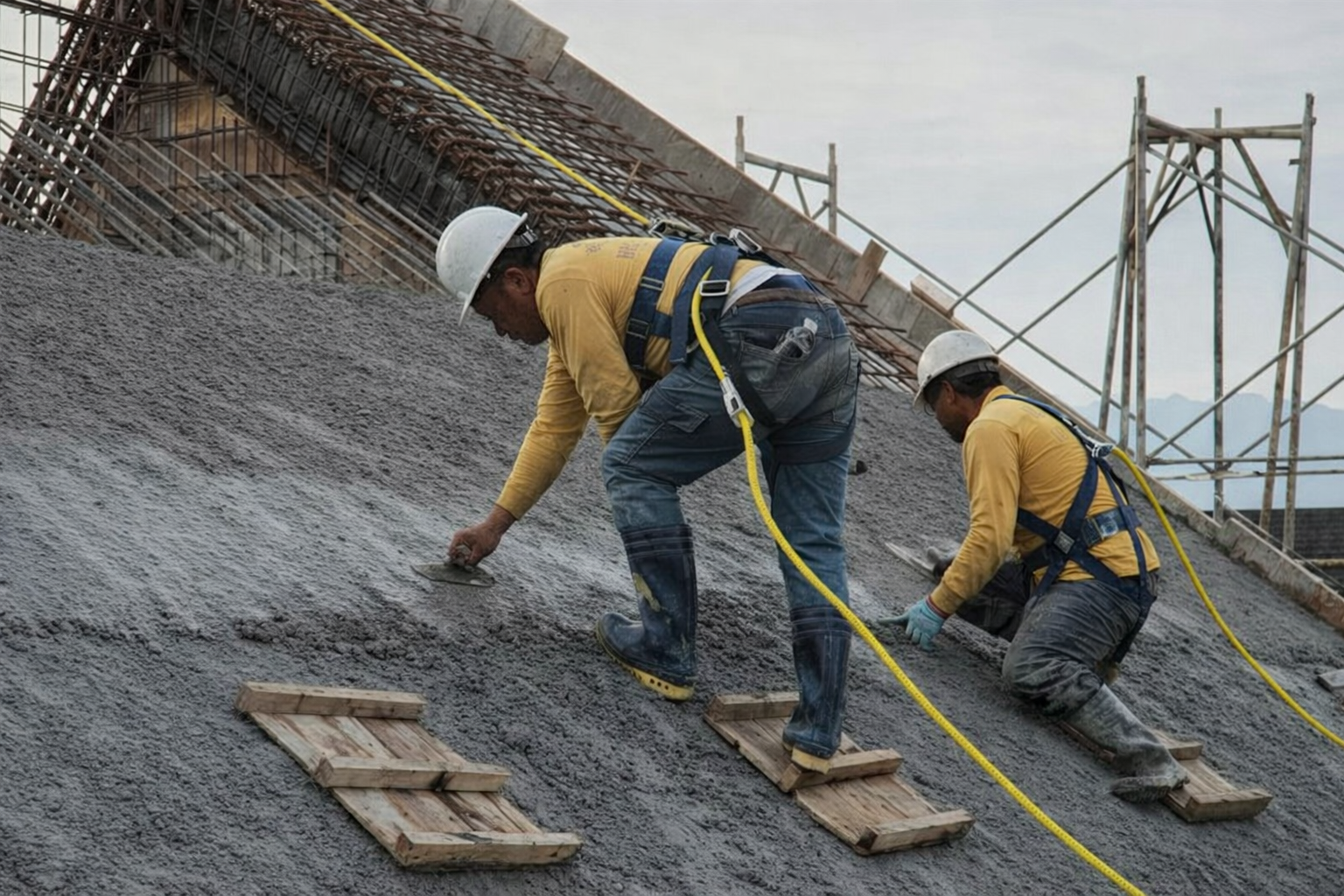

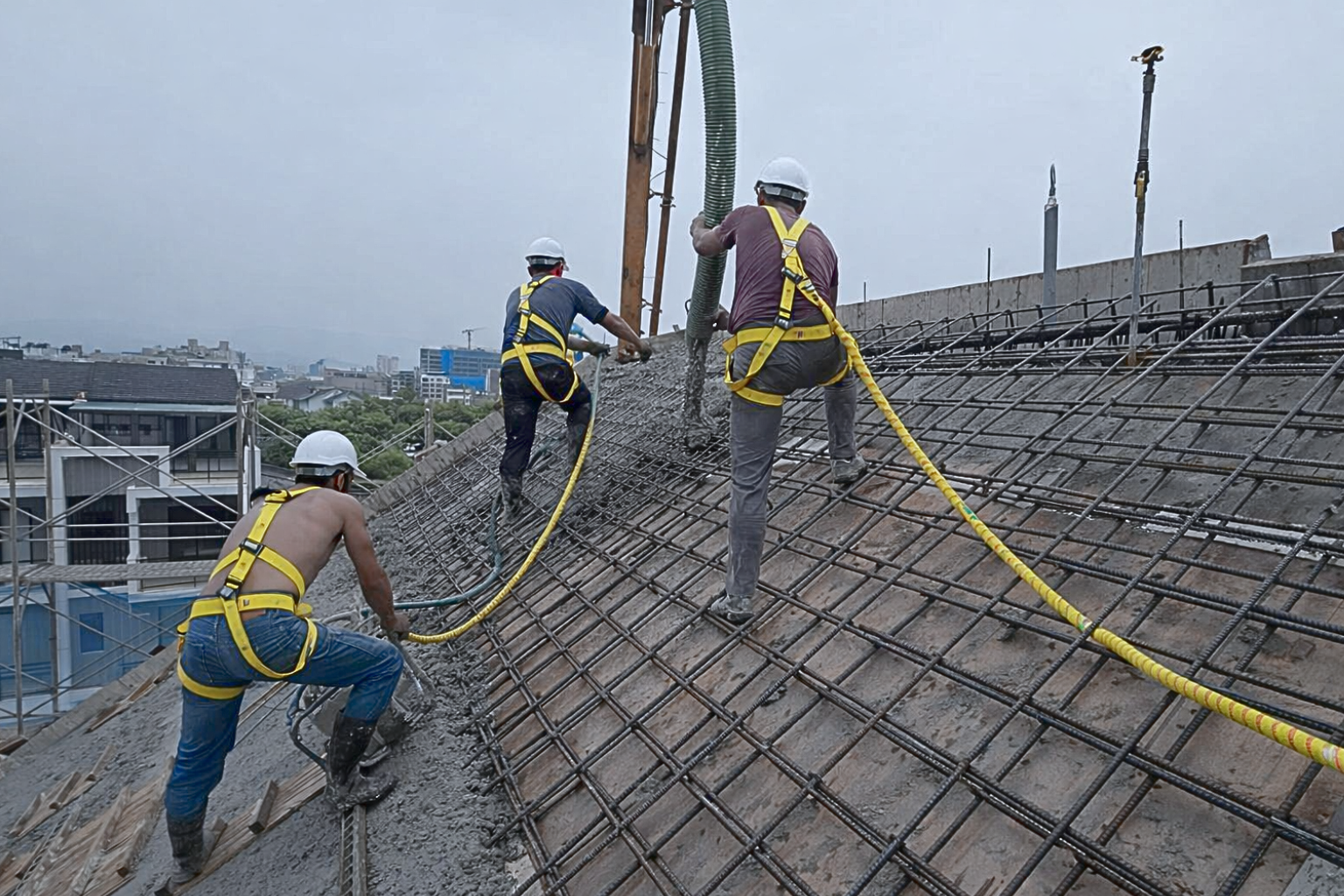

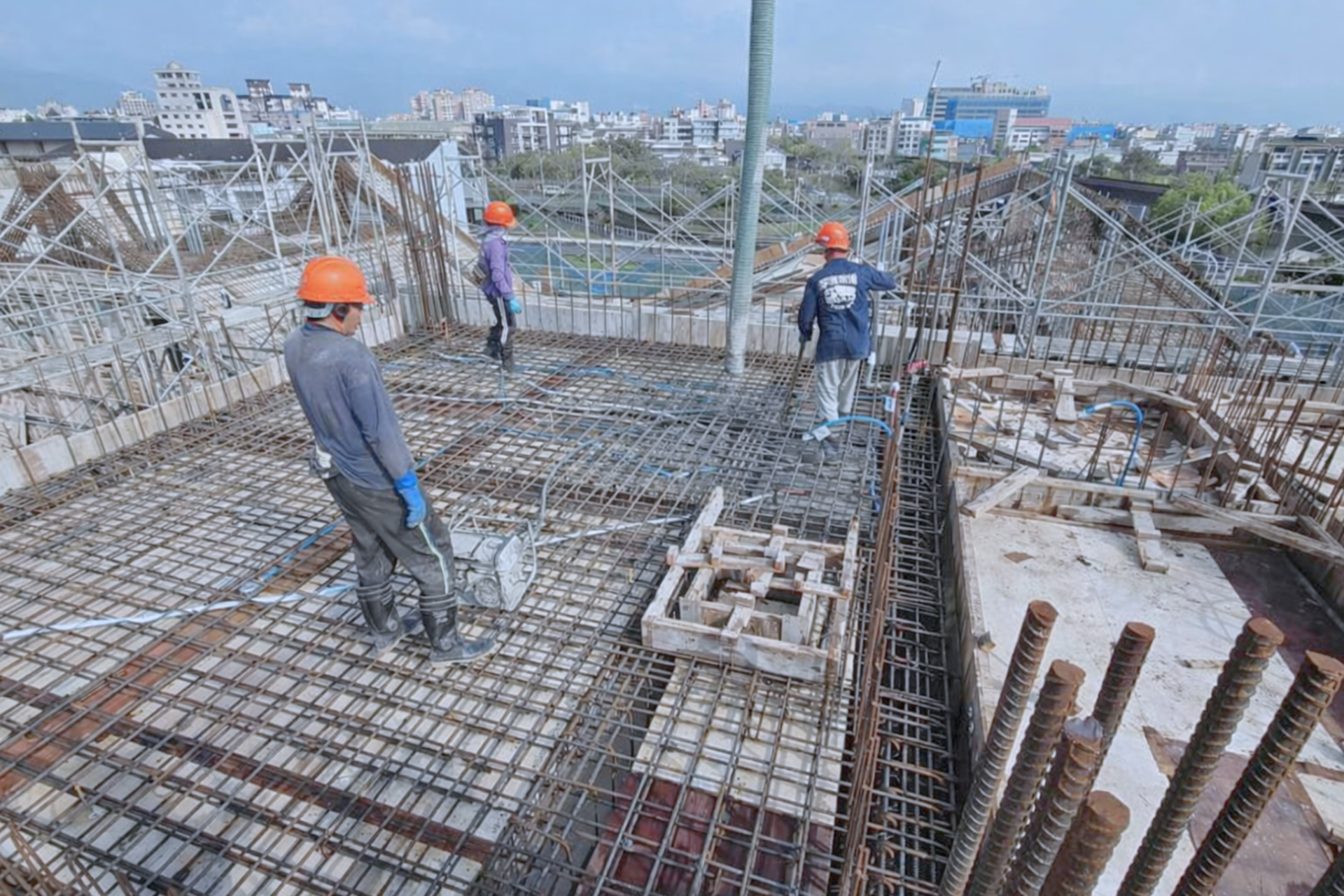

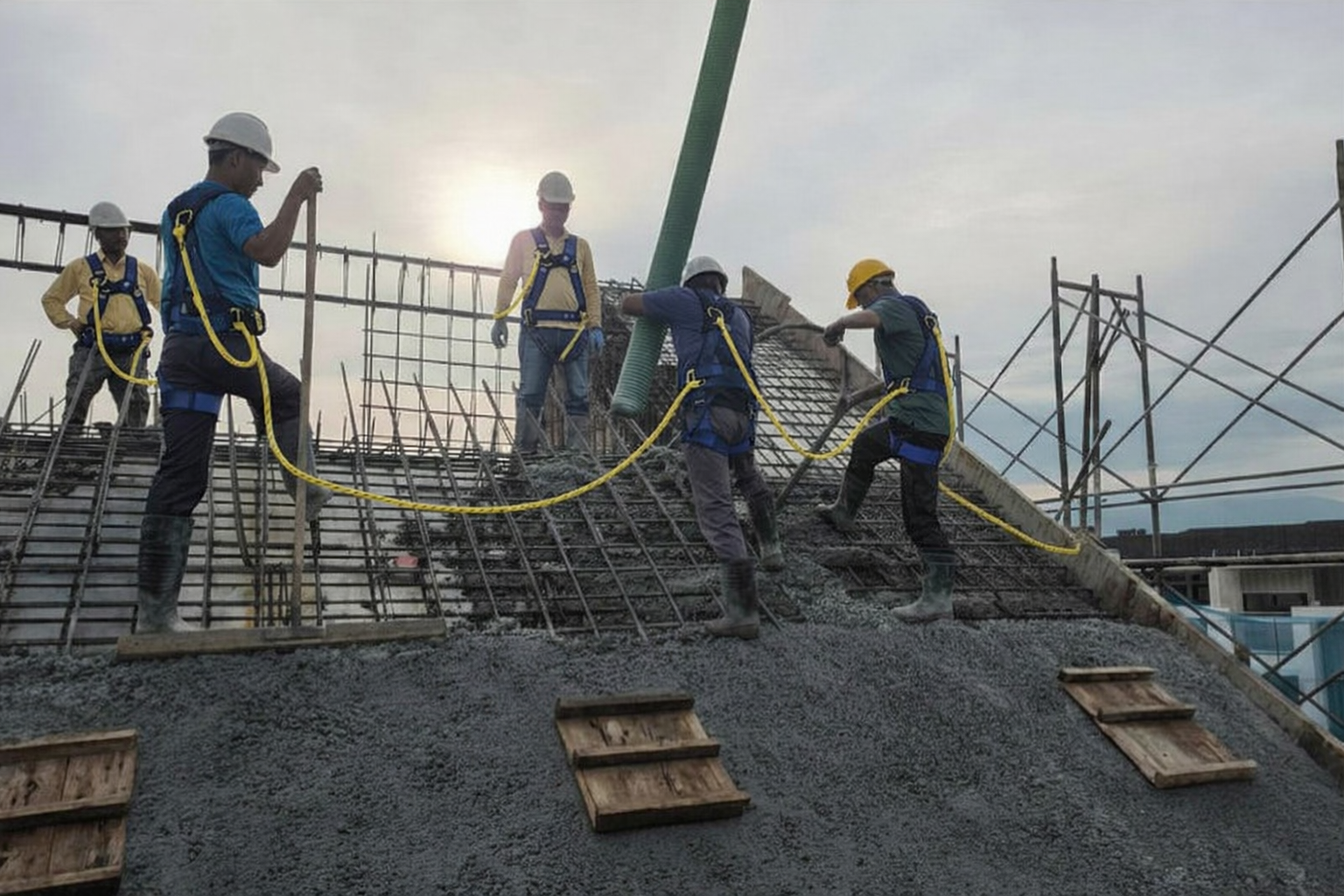

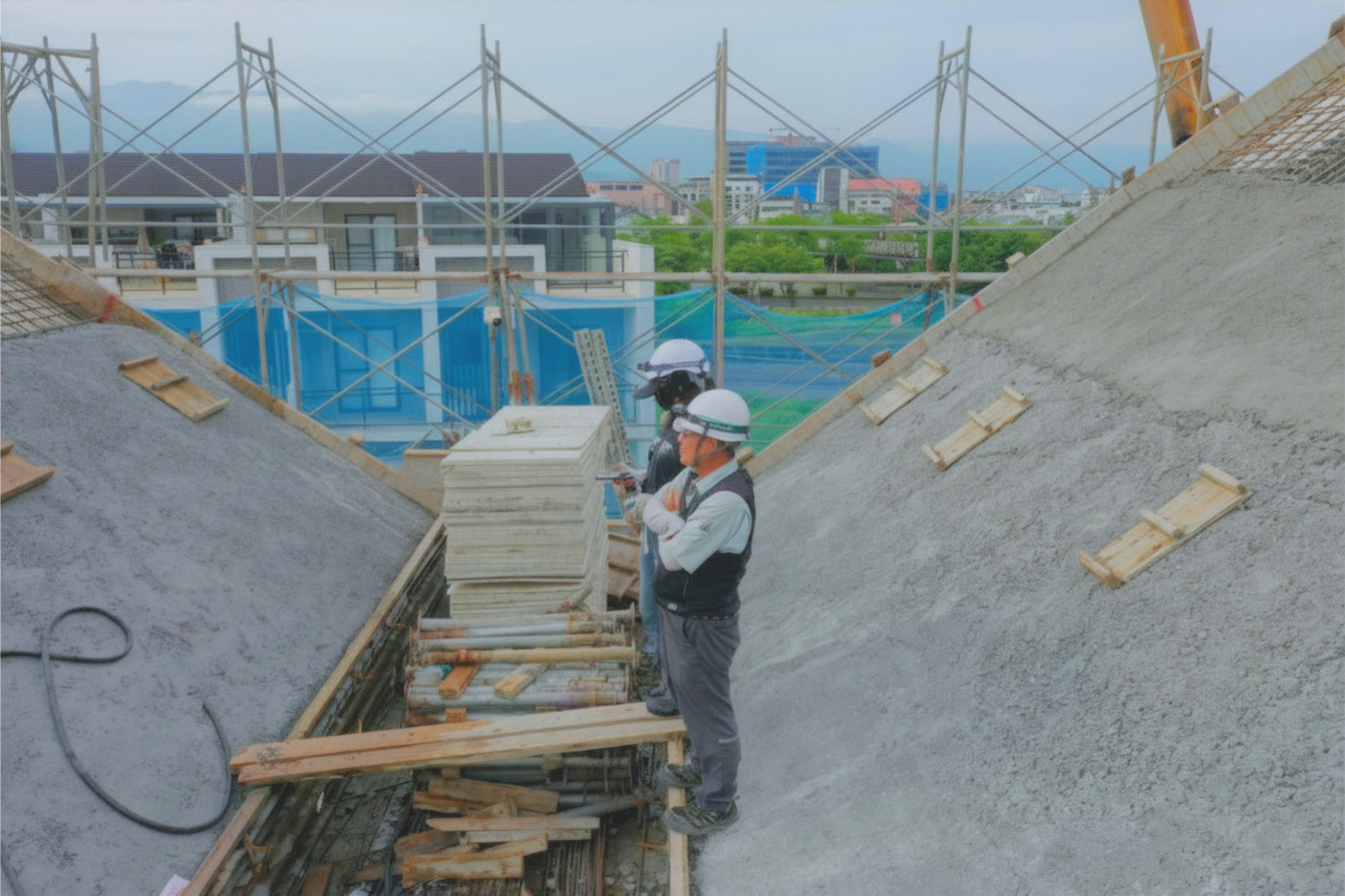

2026.05斜屋頂澆置完成

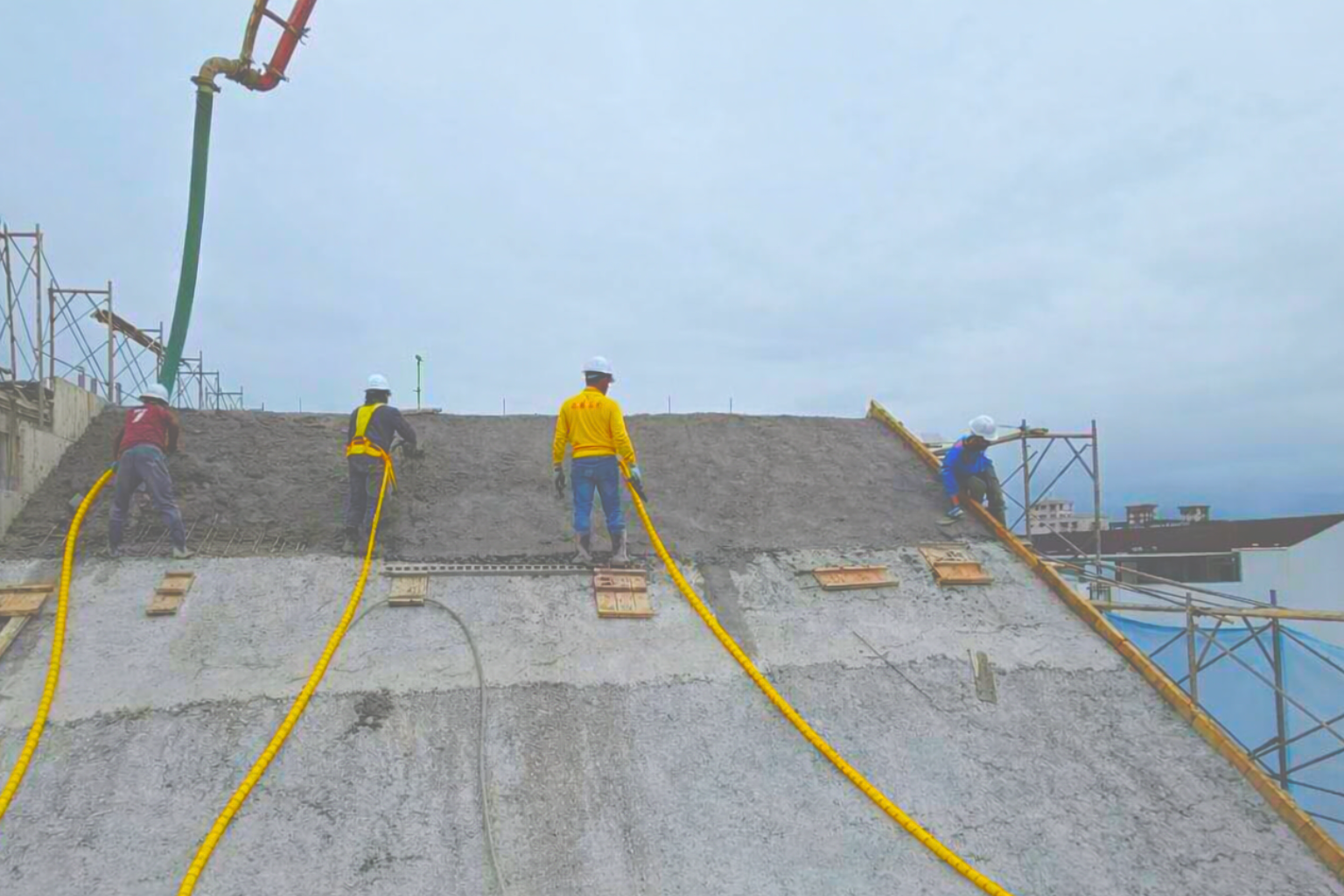

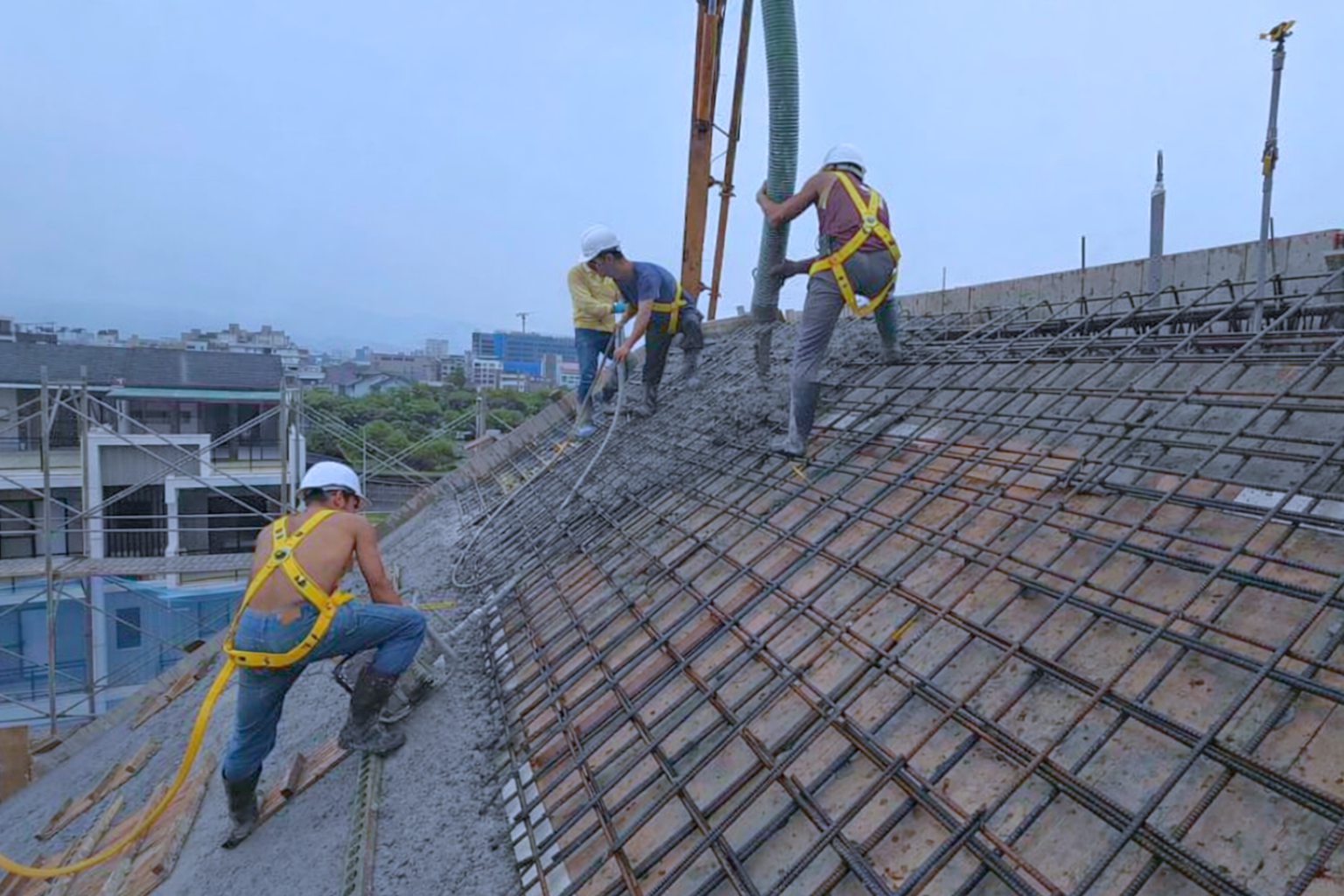

2026.04斜屋頂(三次封蓋)澆置完成

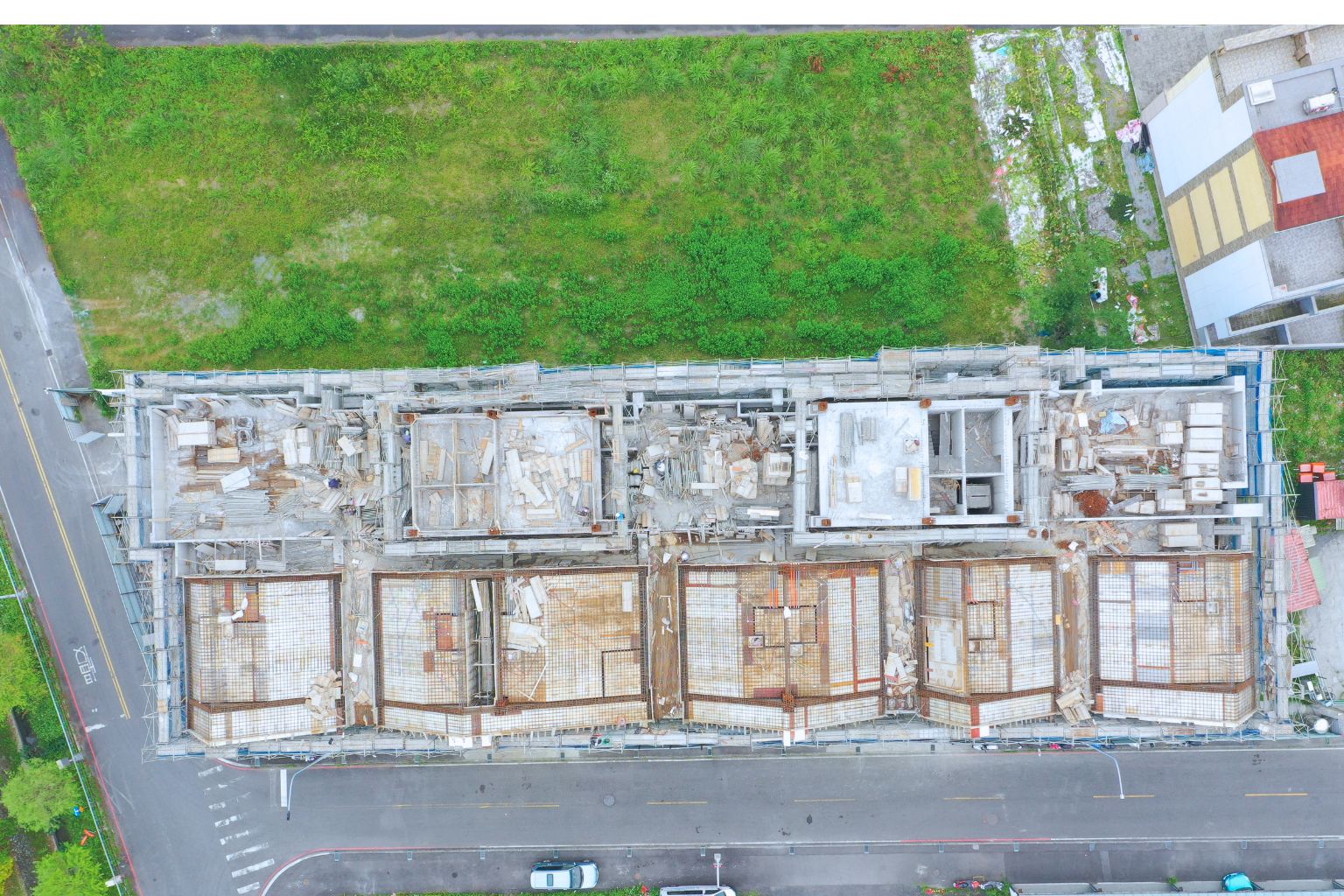

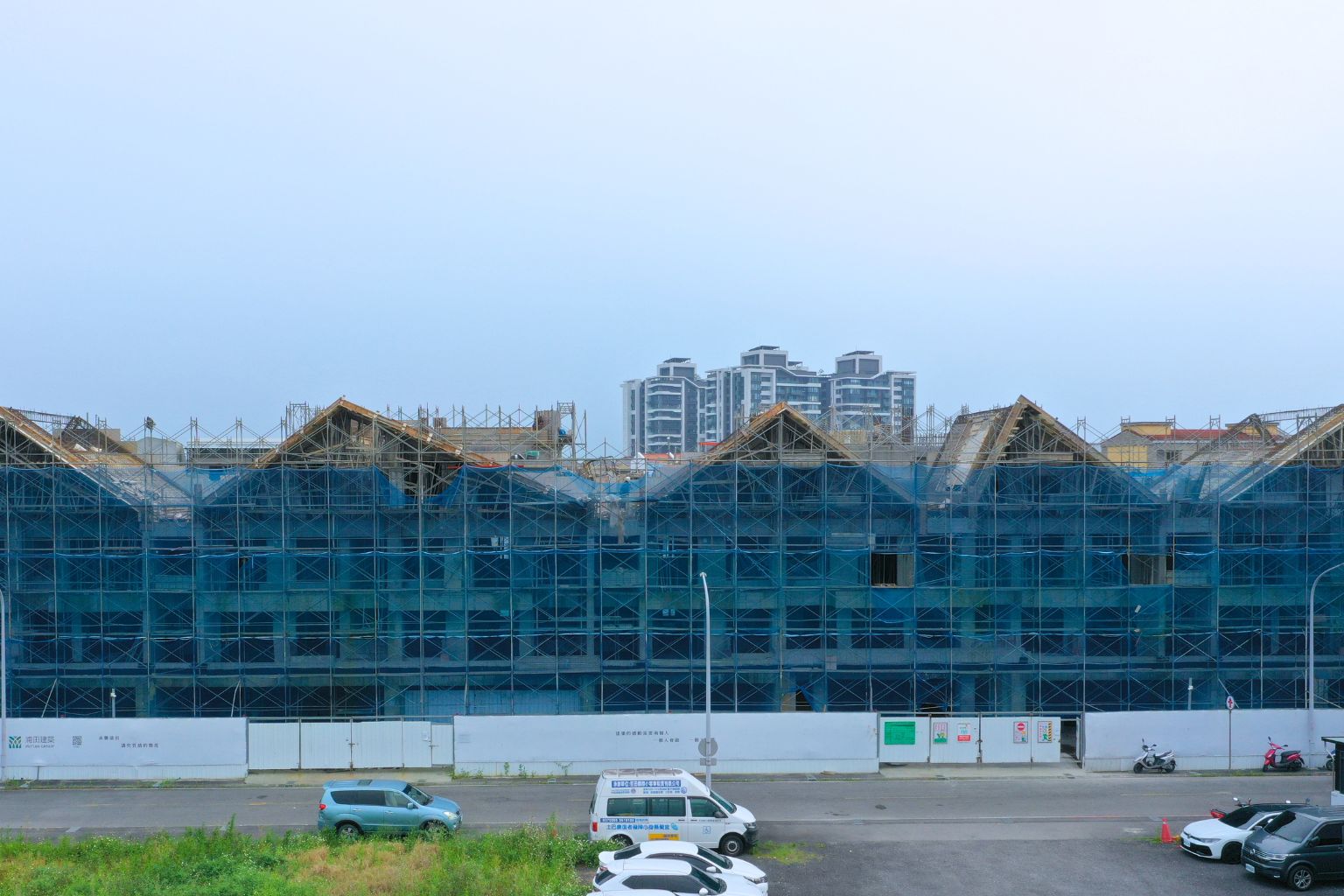

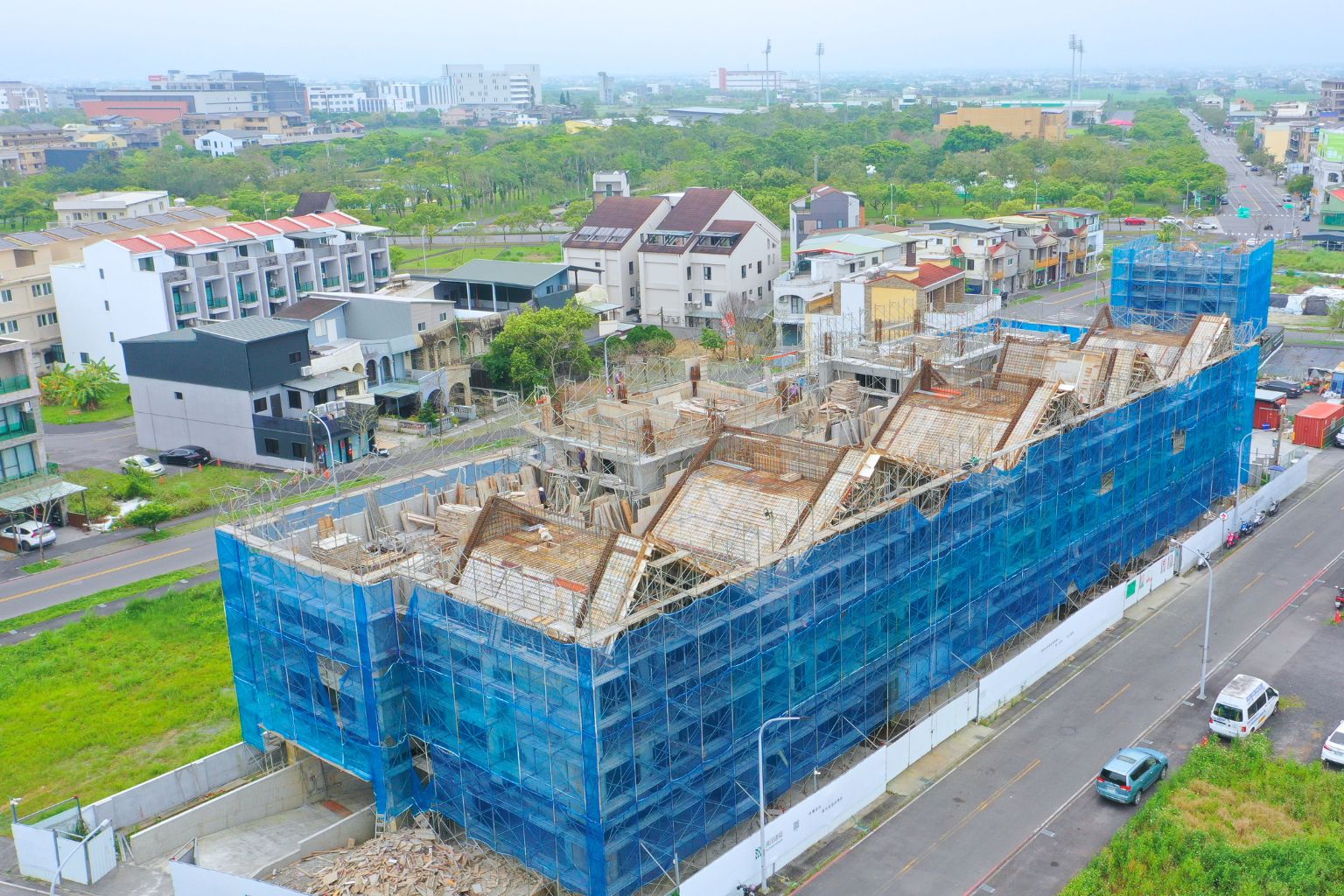

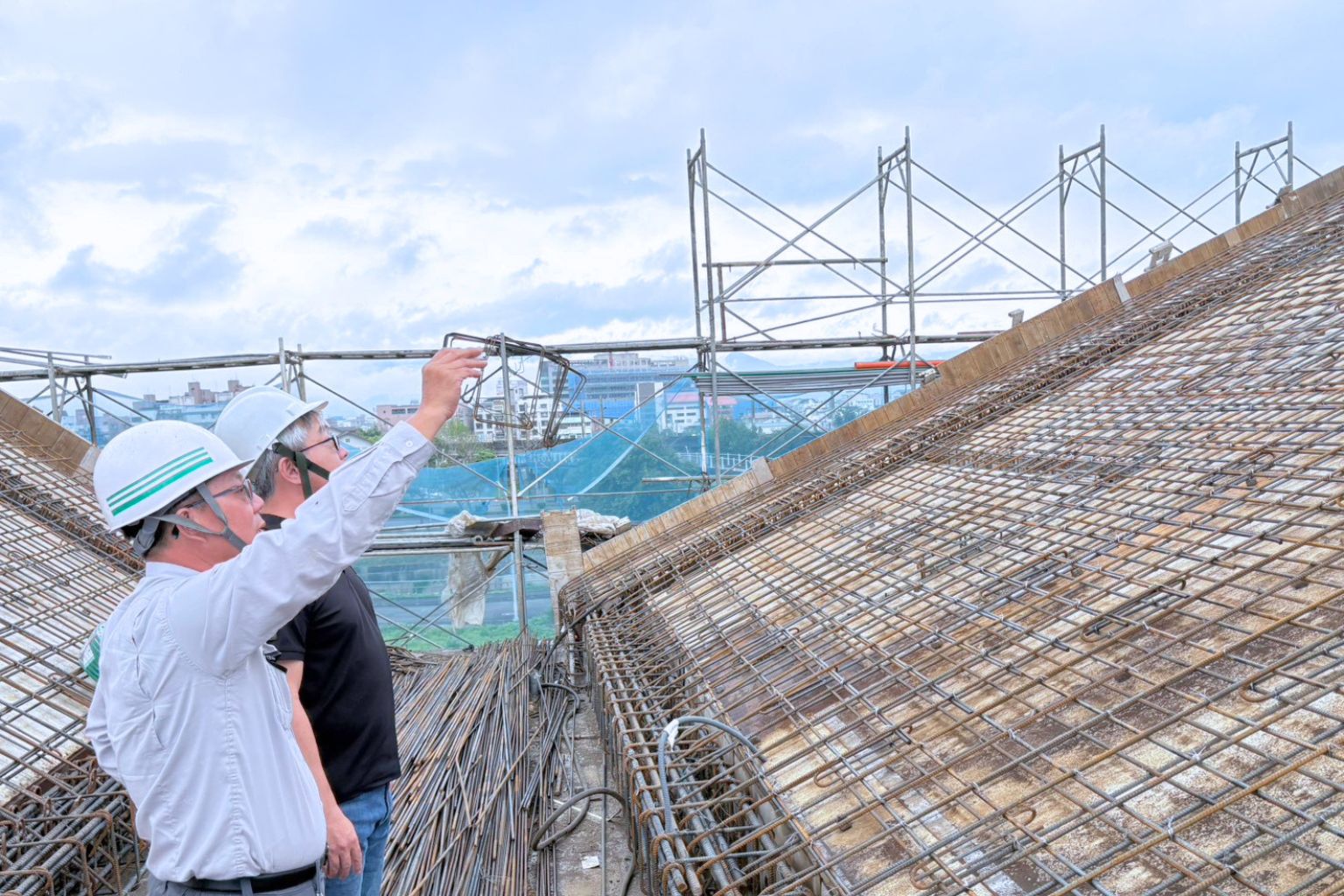

2026.03斜屋頂模板組立完成

2026.03屋突一層及女兒牆RC澆置施作完成

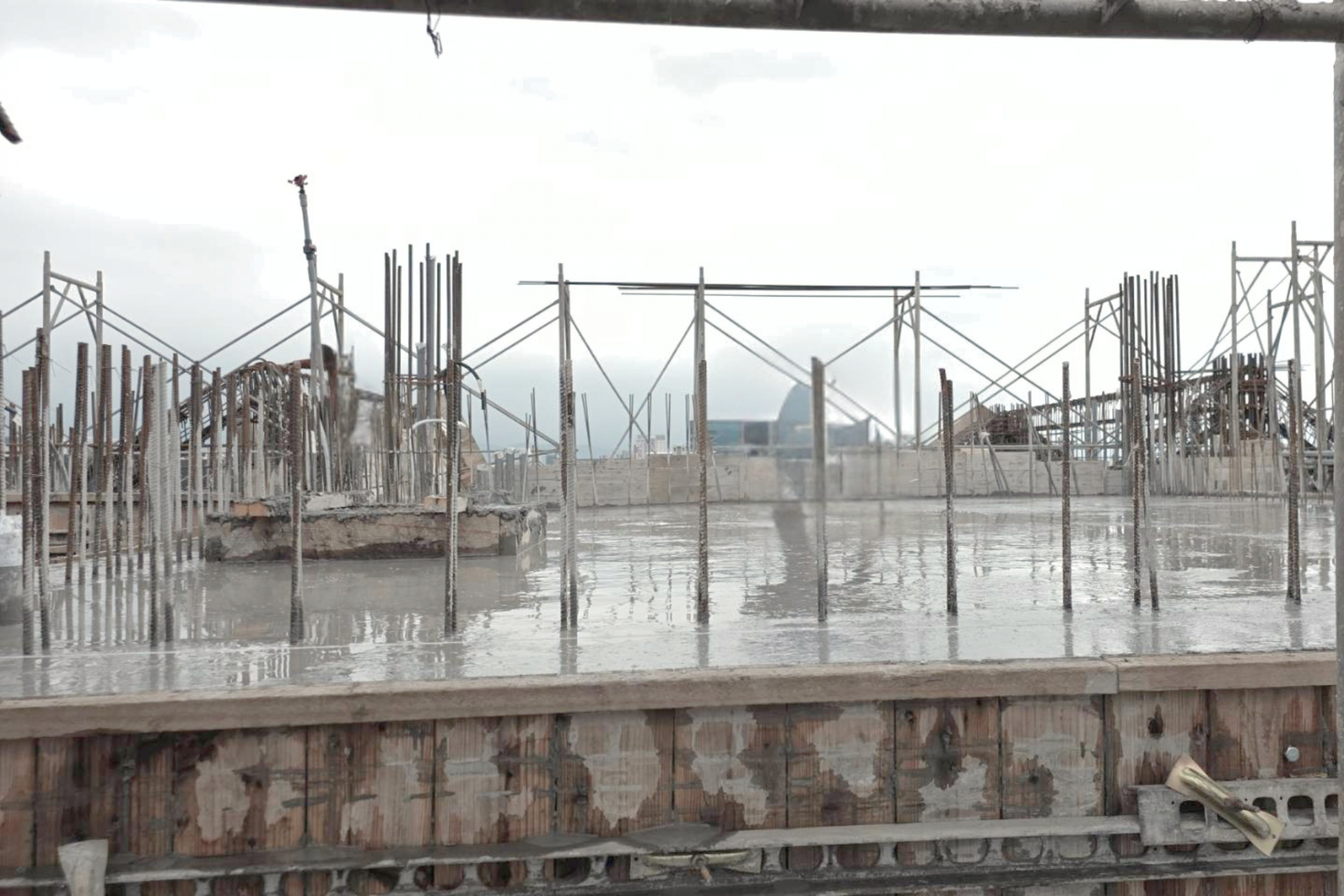

2026.01屋頂版RC澆置施作完成

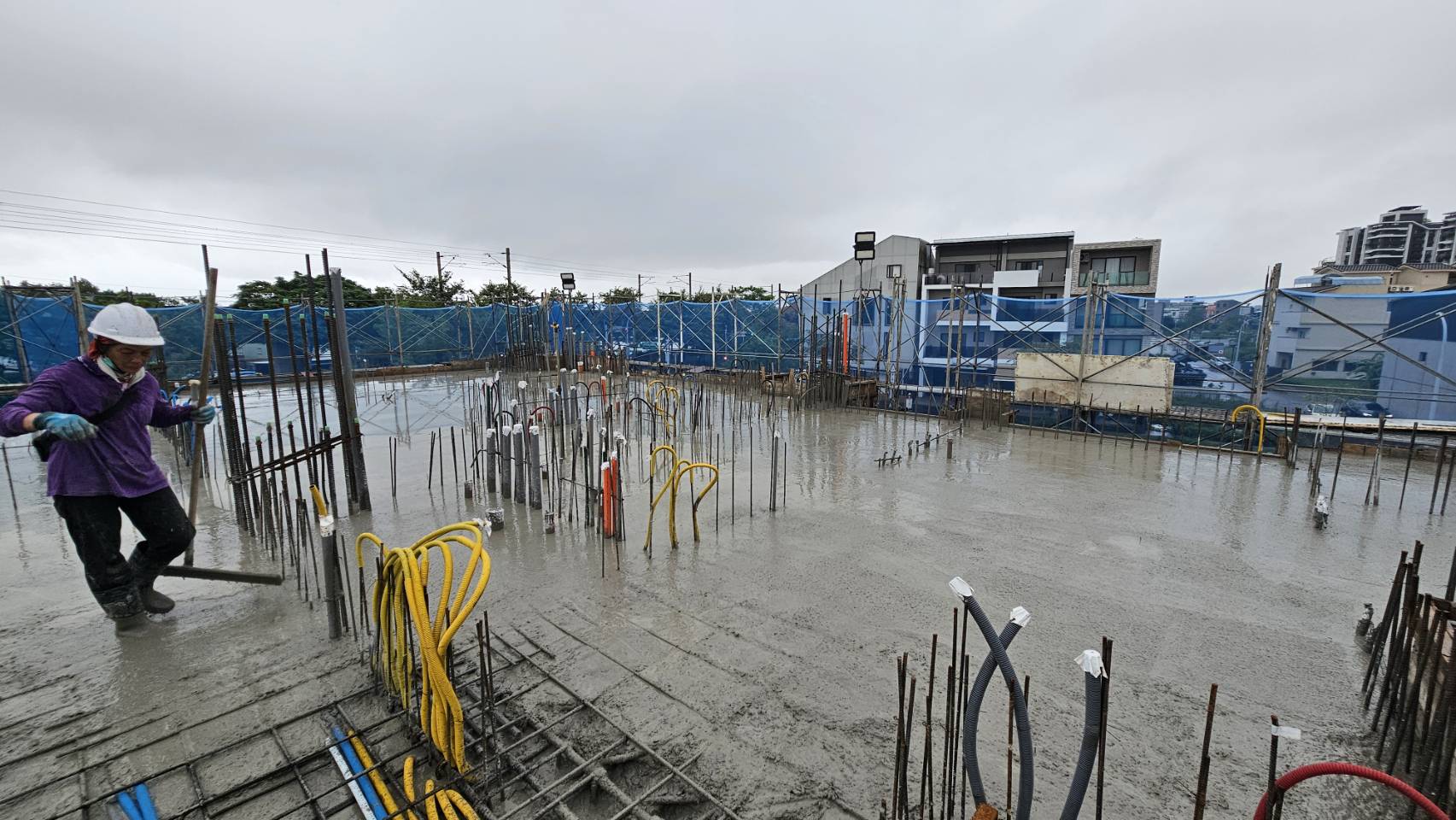

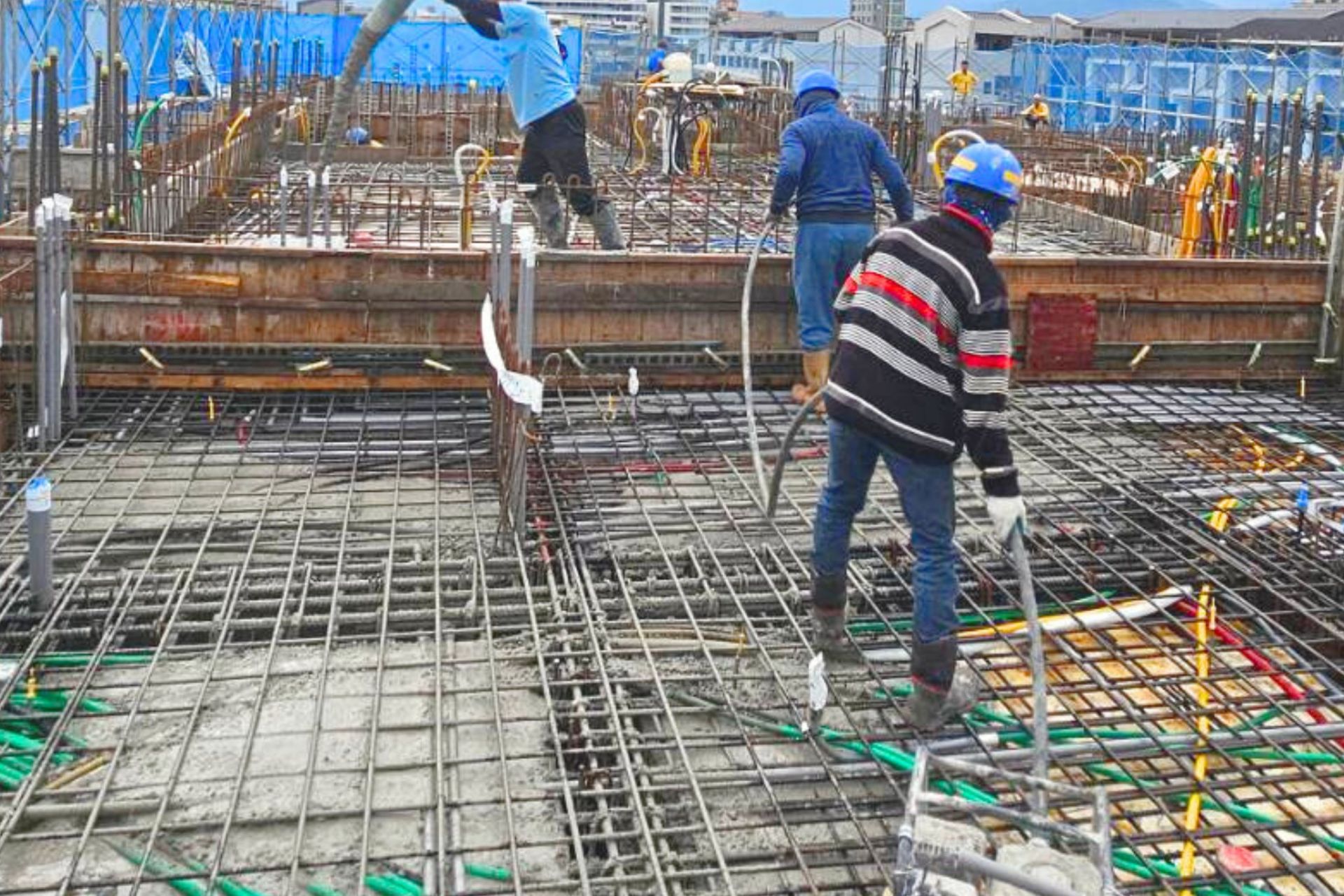

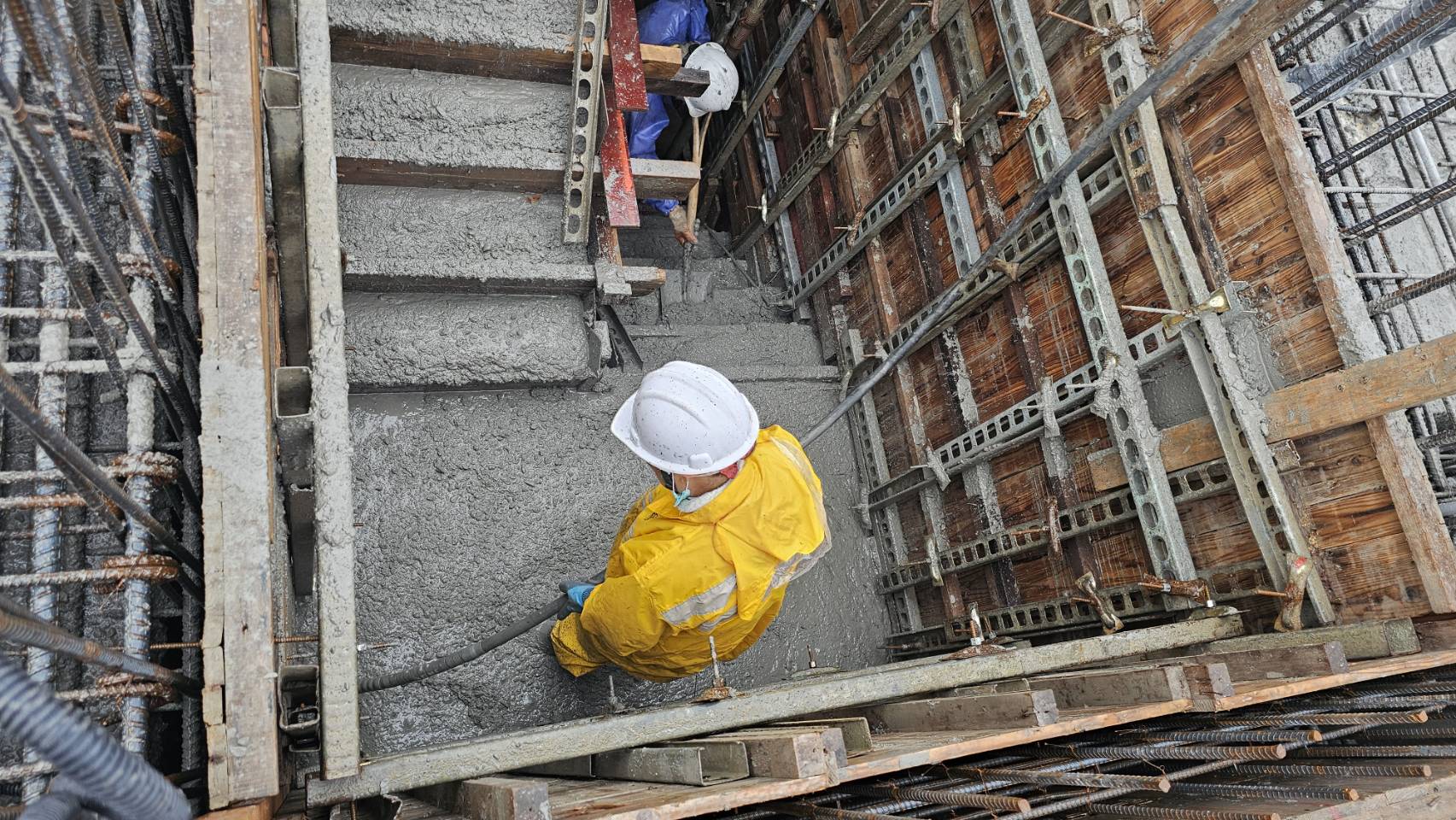

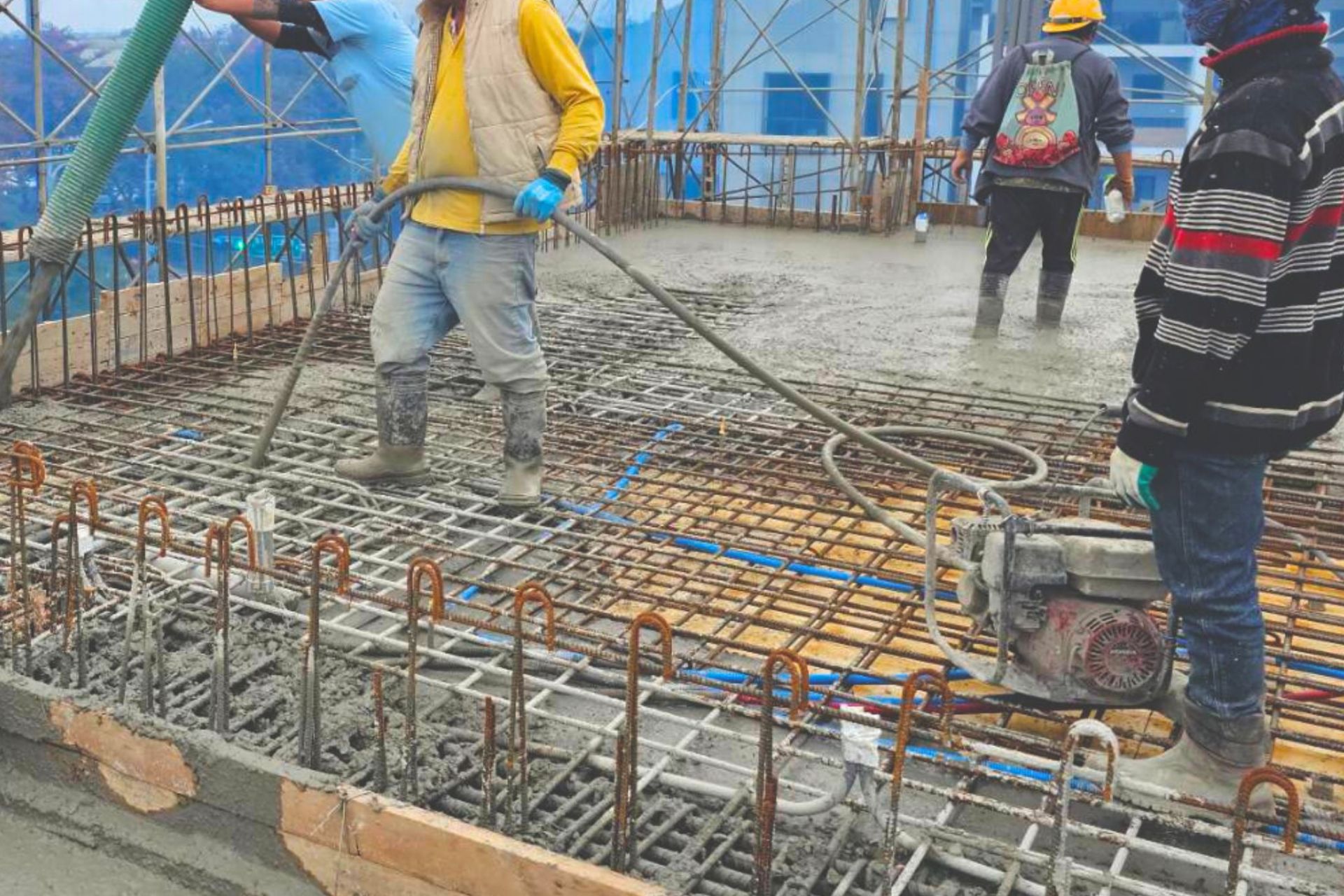

2025.11三樓底板水電配管、RC澆置施作完成

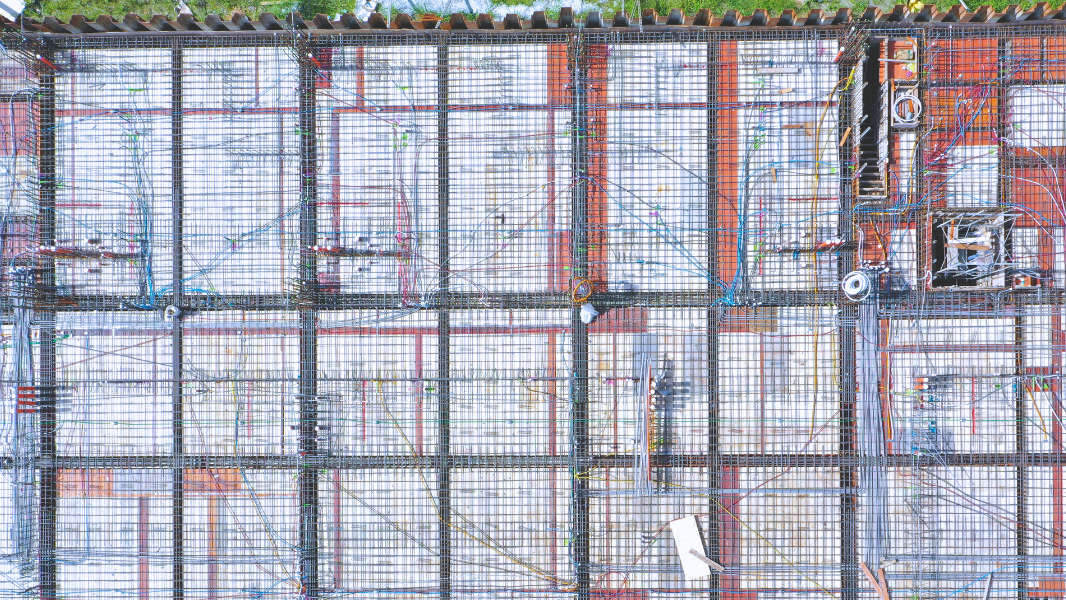

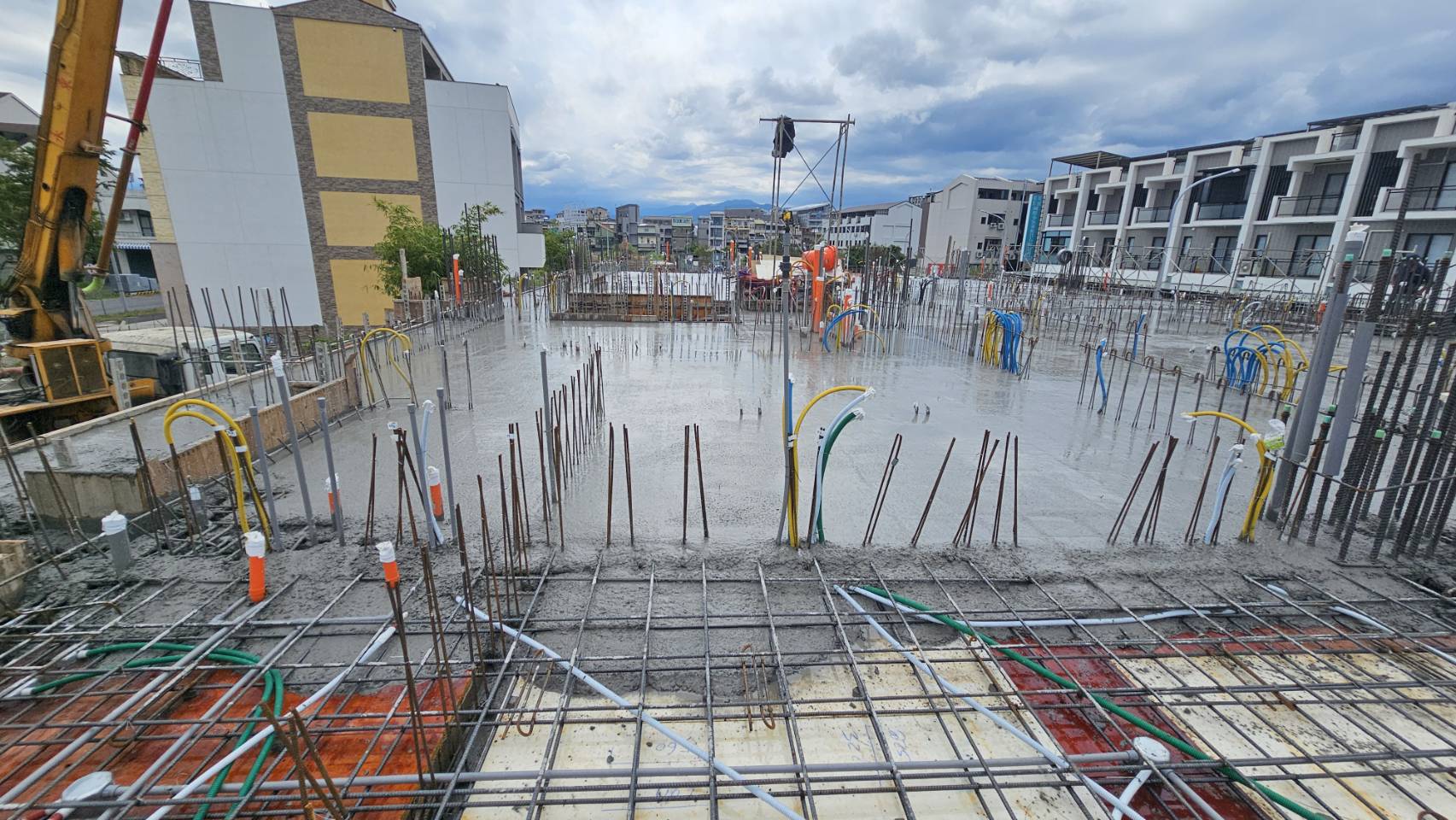

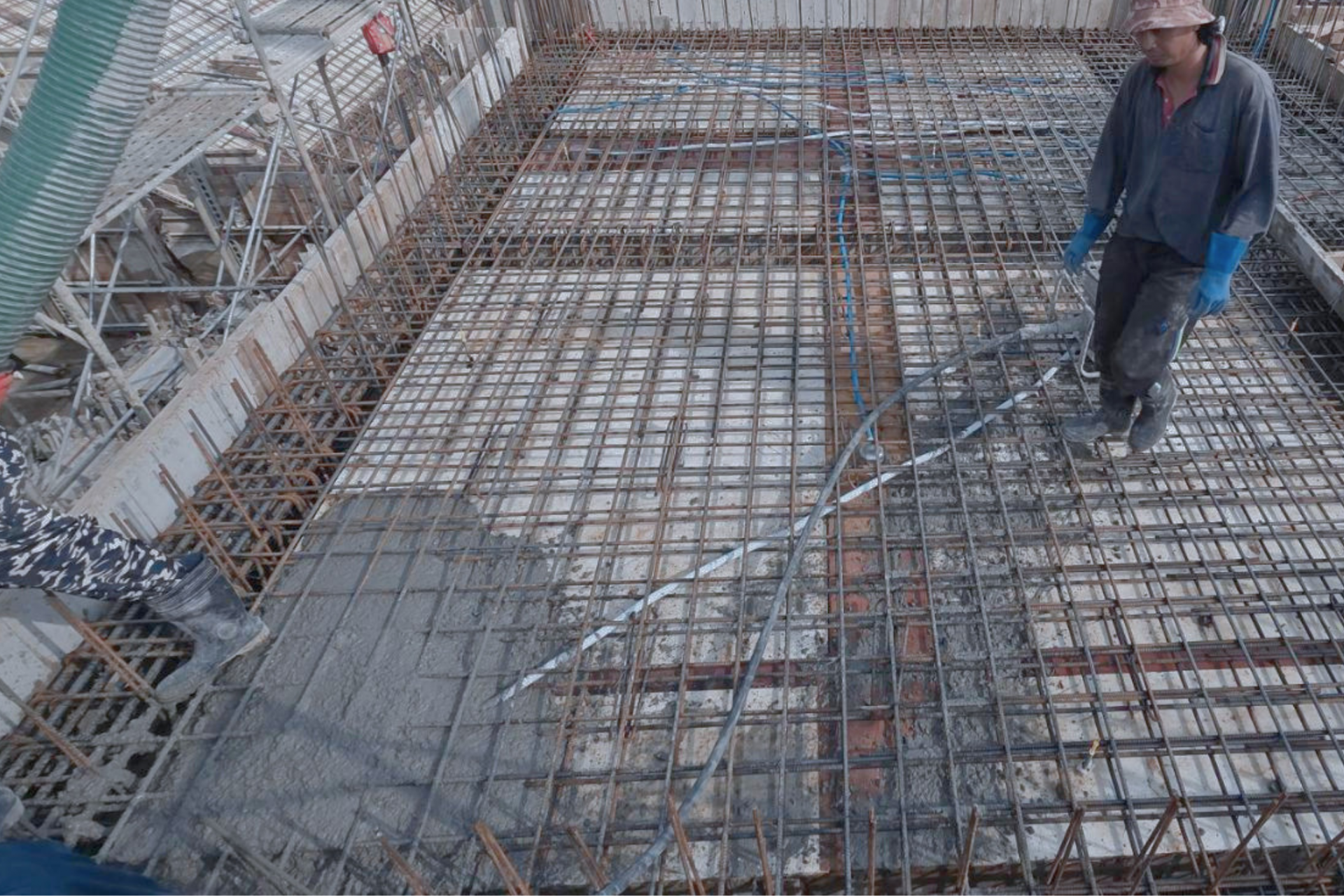

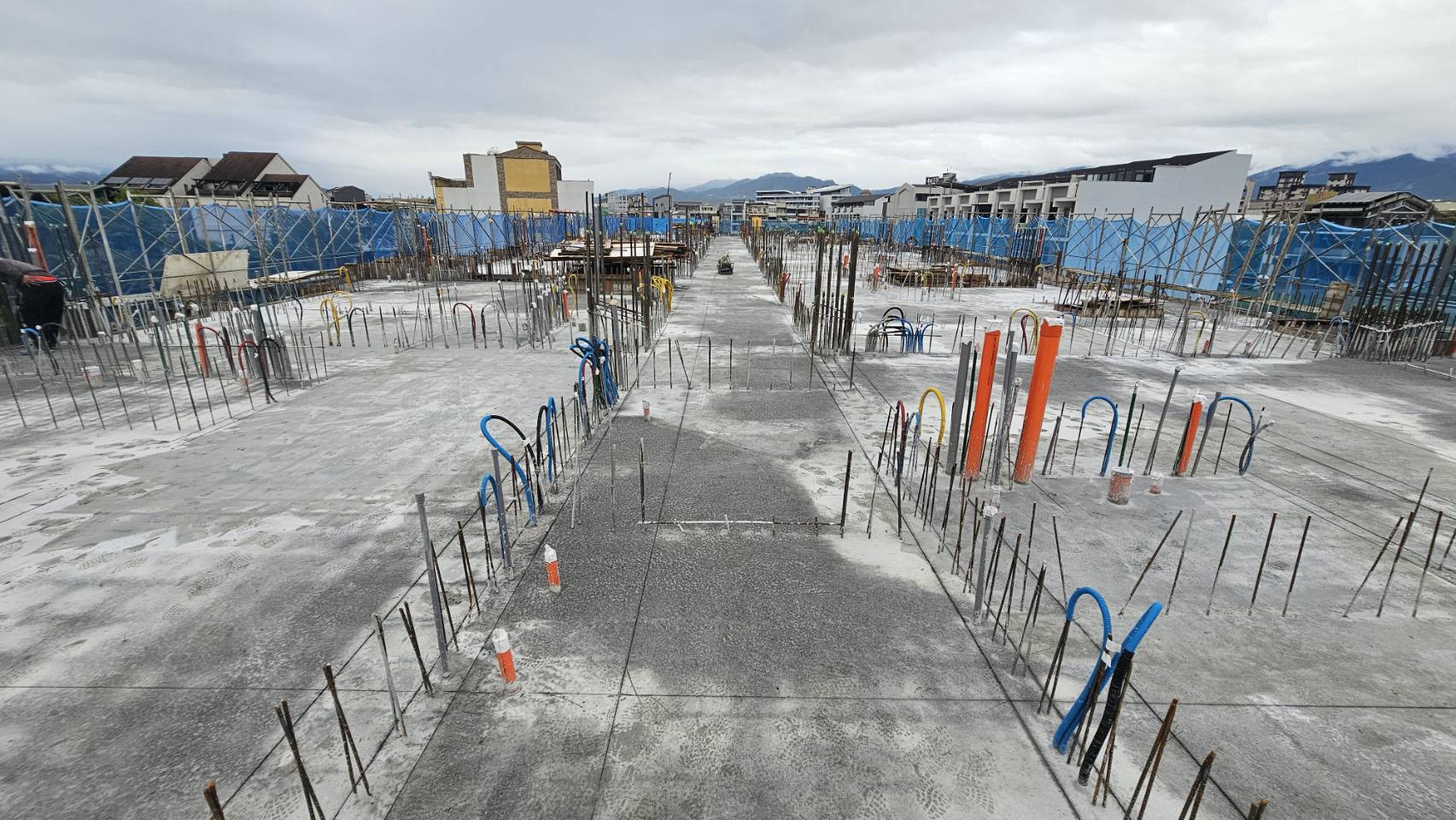

2025.09二樓底板水電配管、RC澆置施作完成

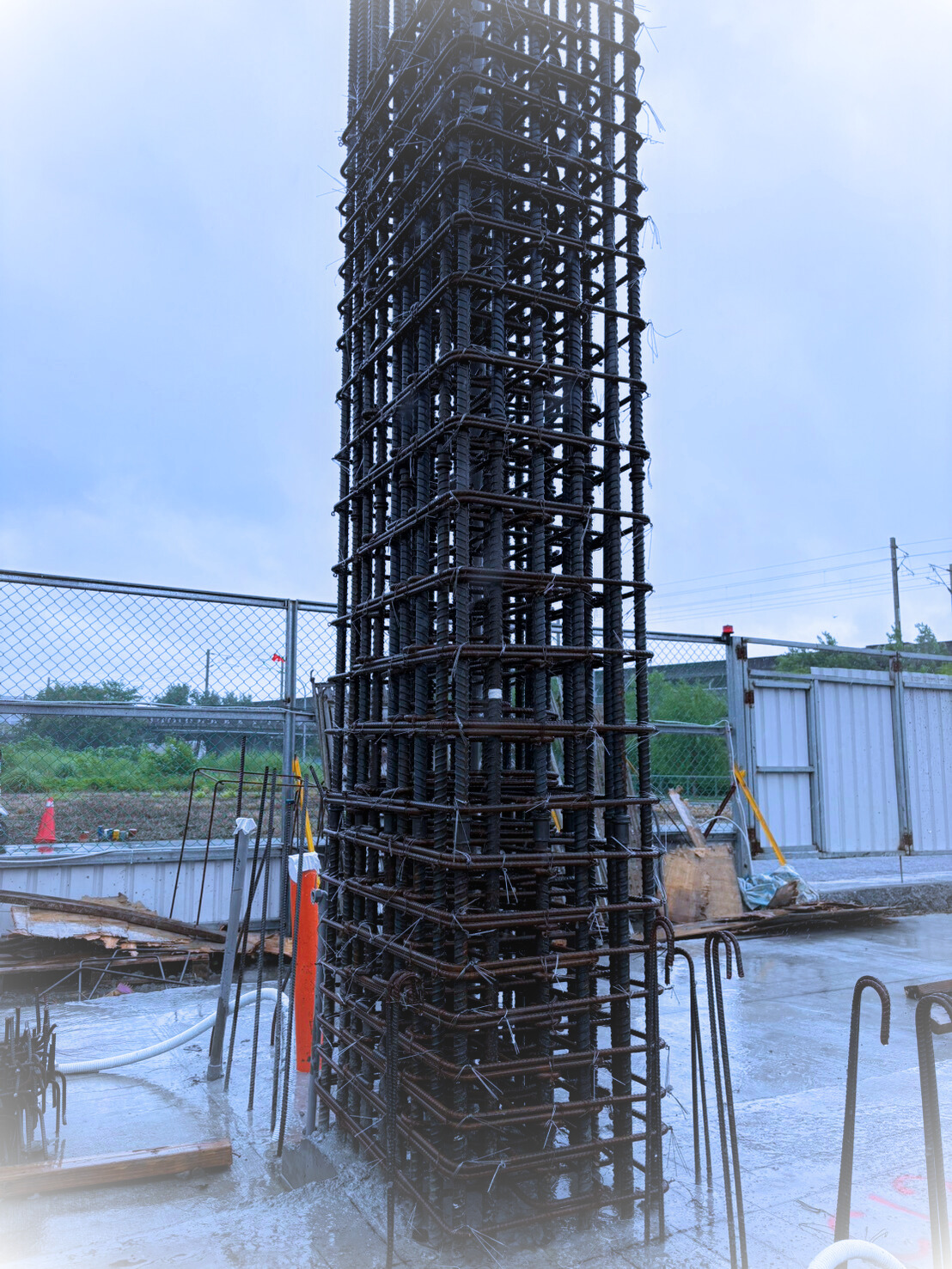

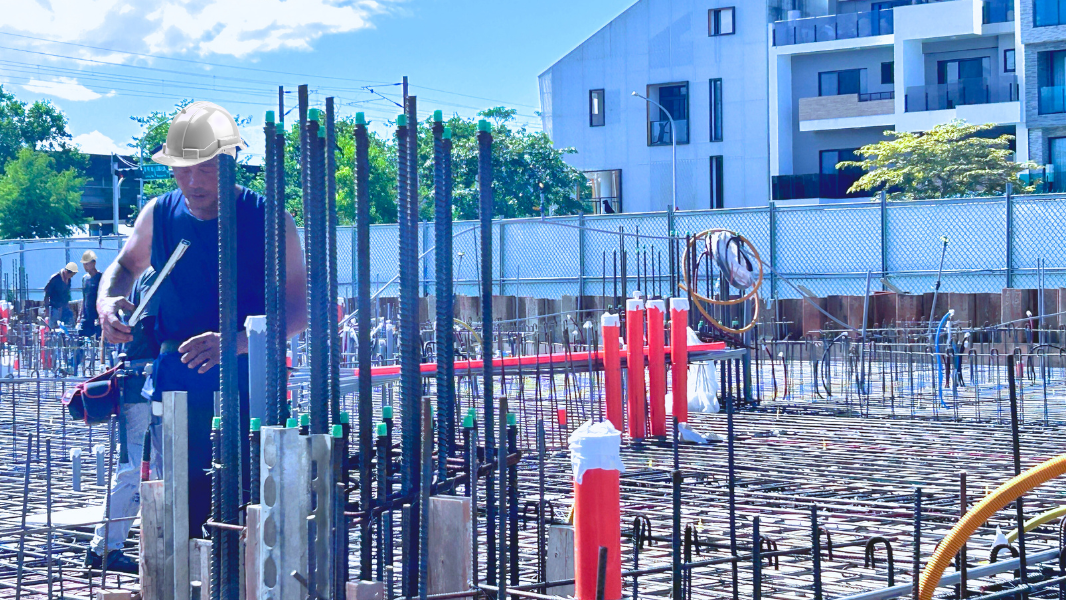

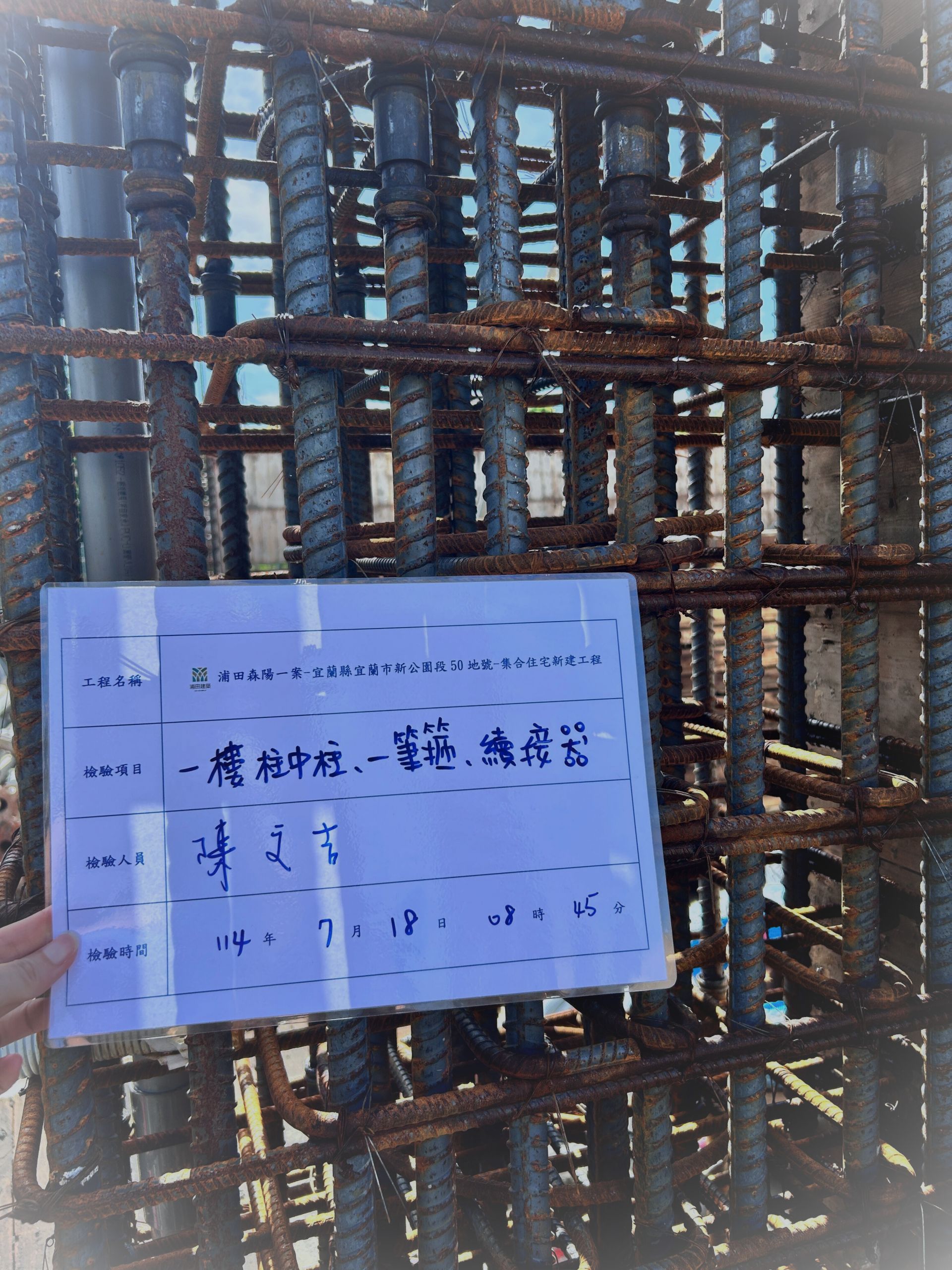

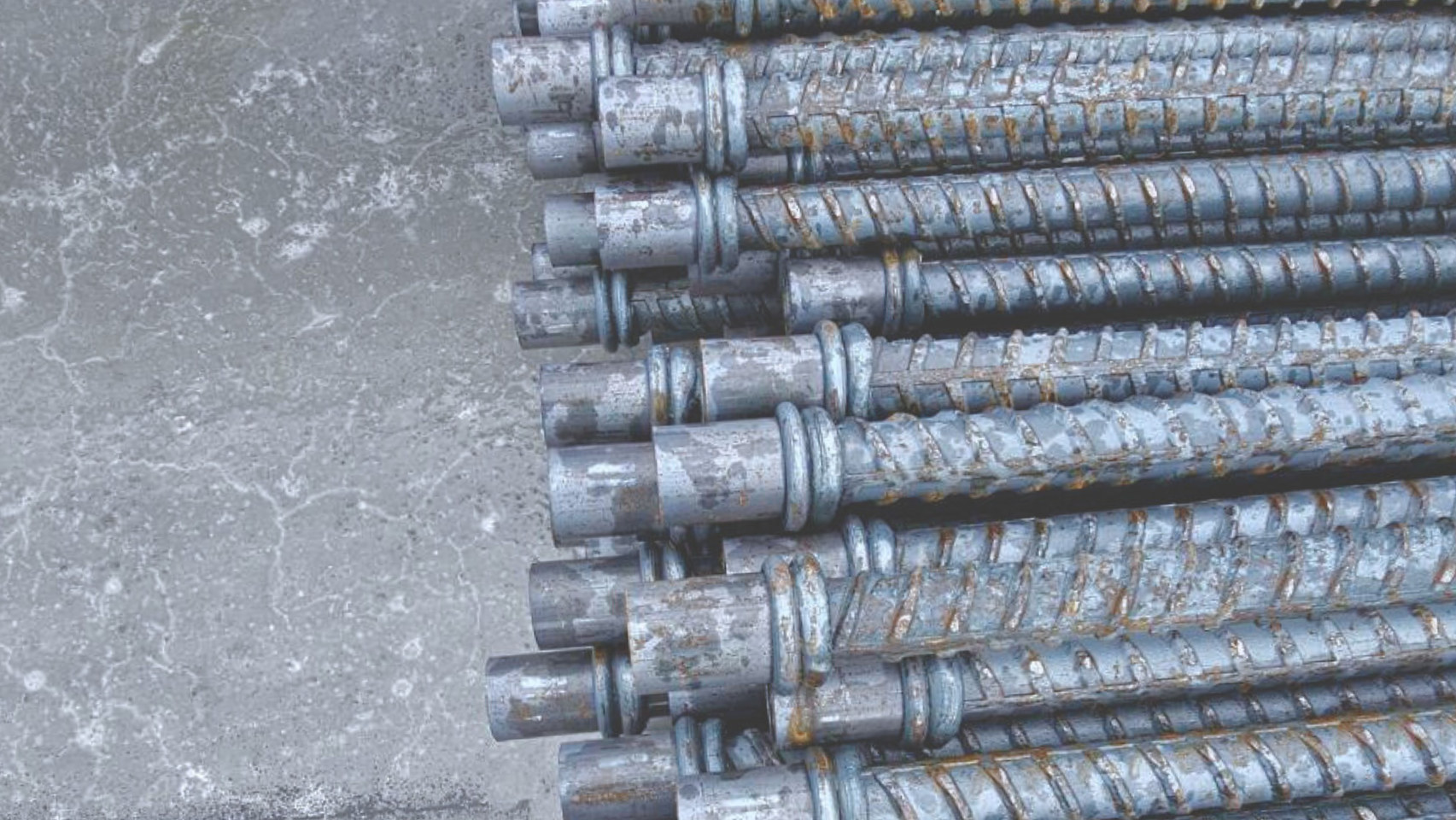

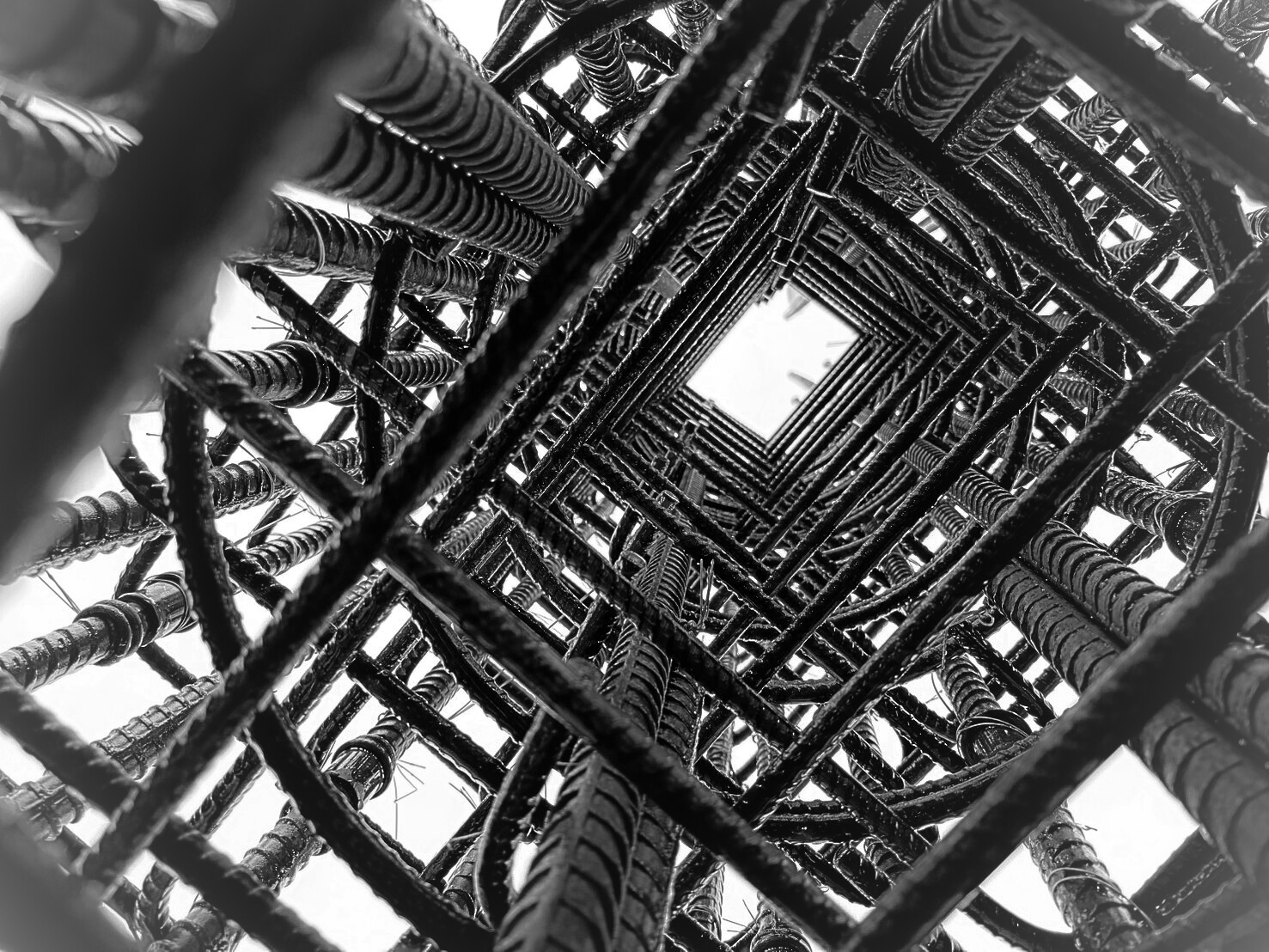

2025.07一樓柱中柱、一筆箍、續接器施作完成

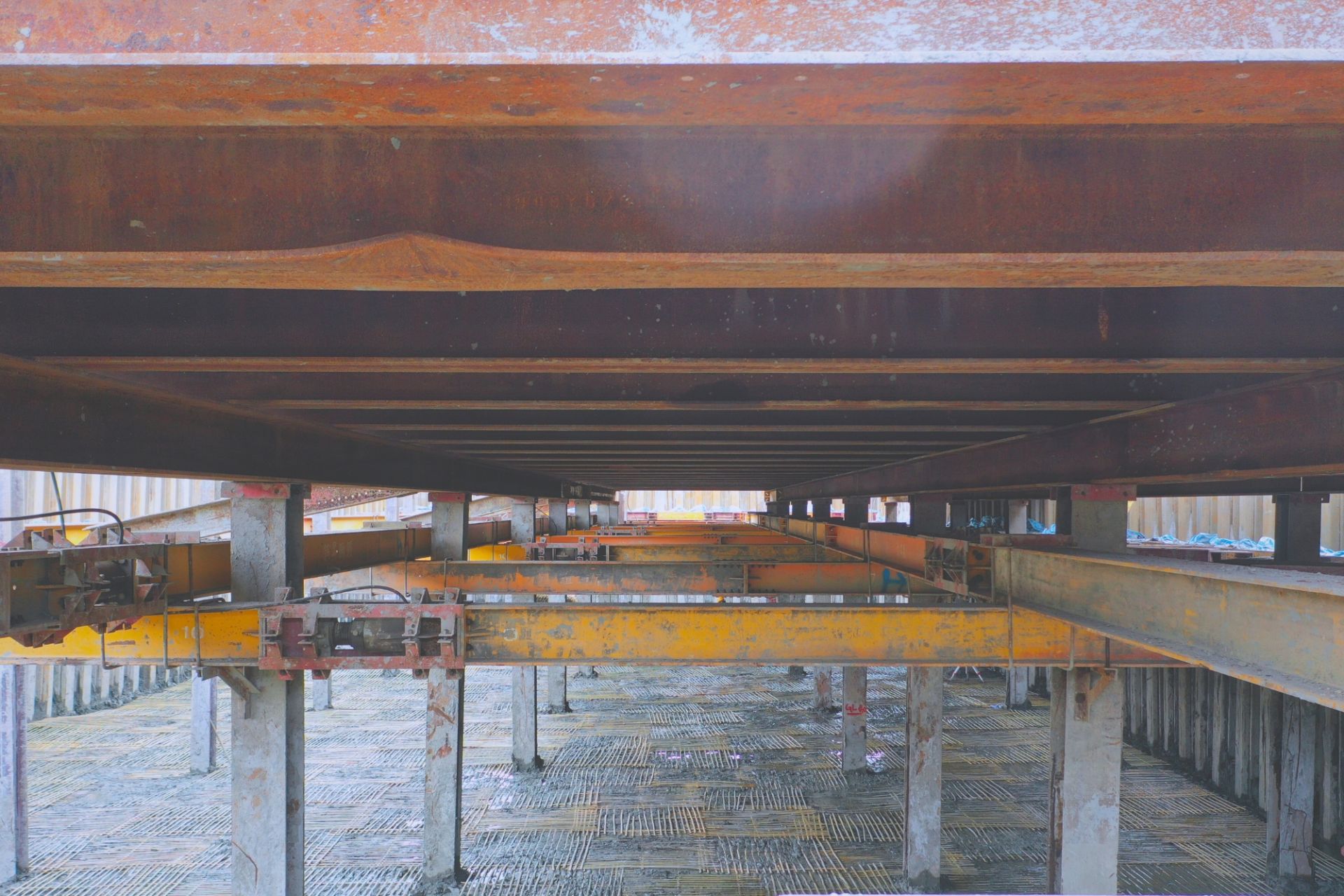

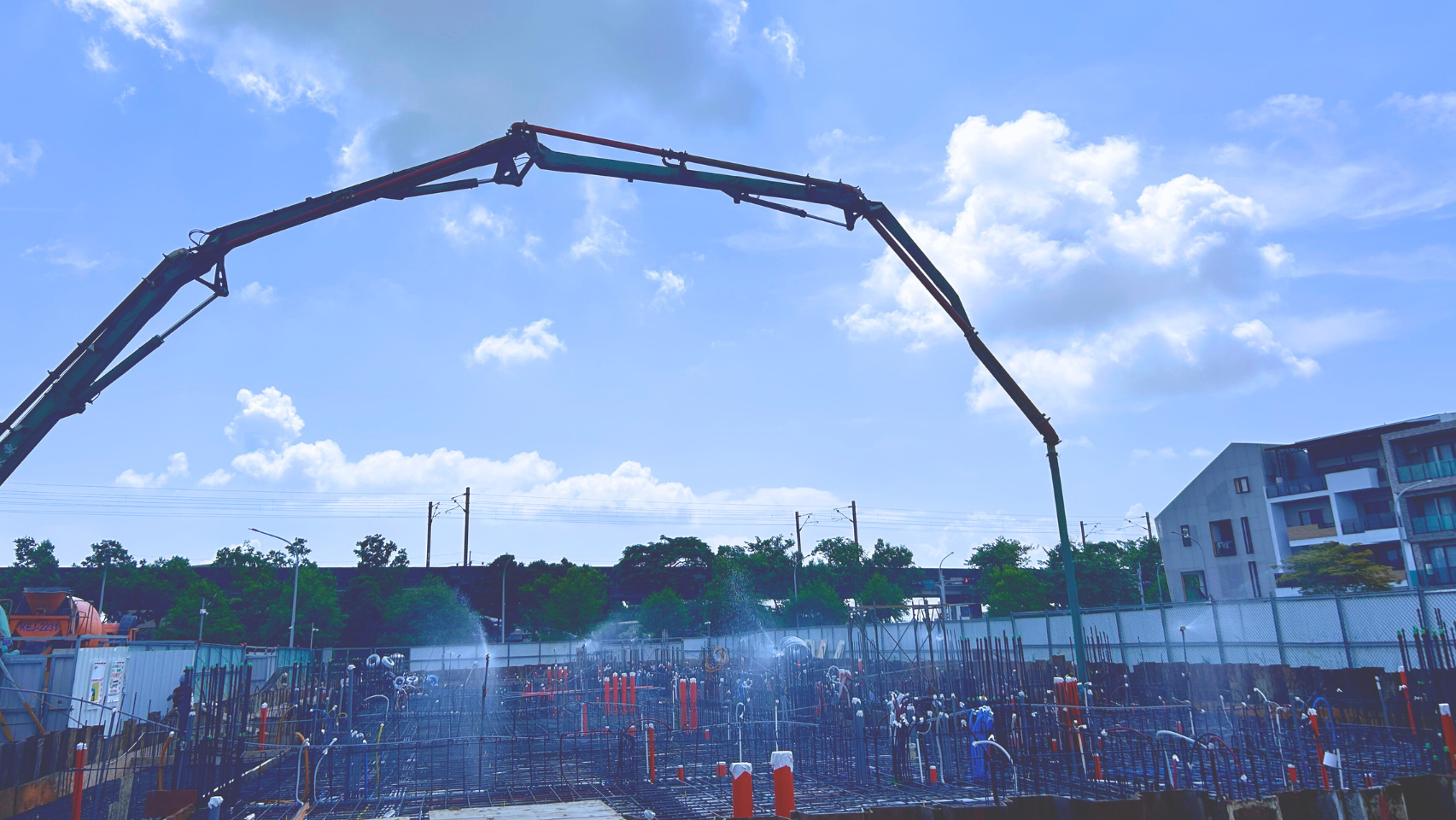

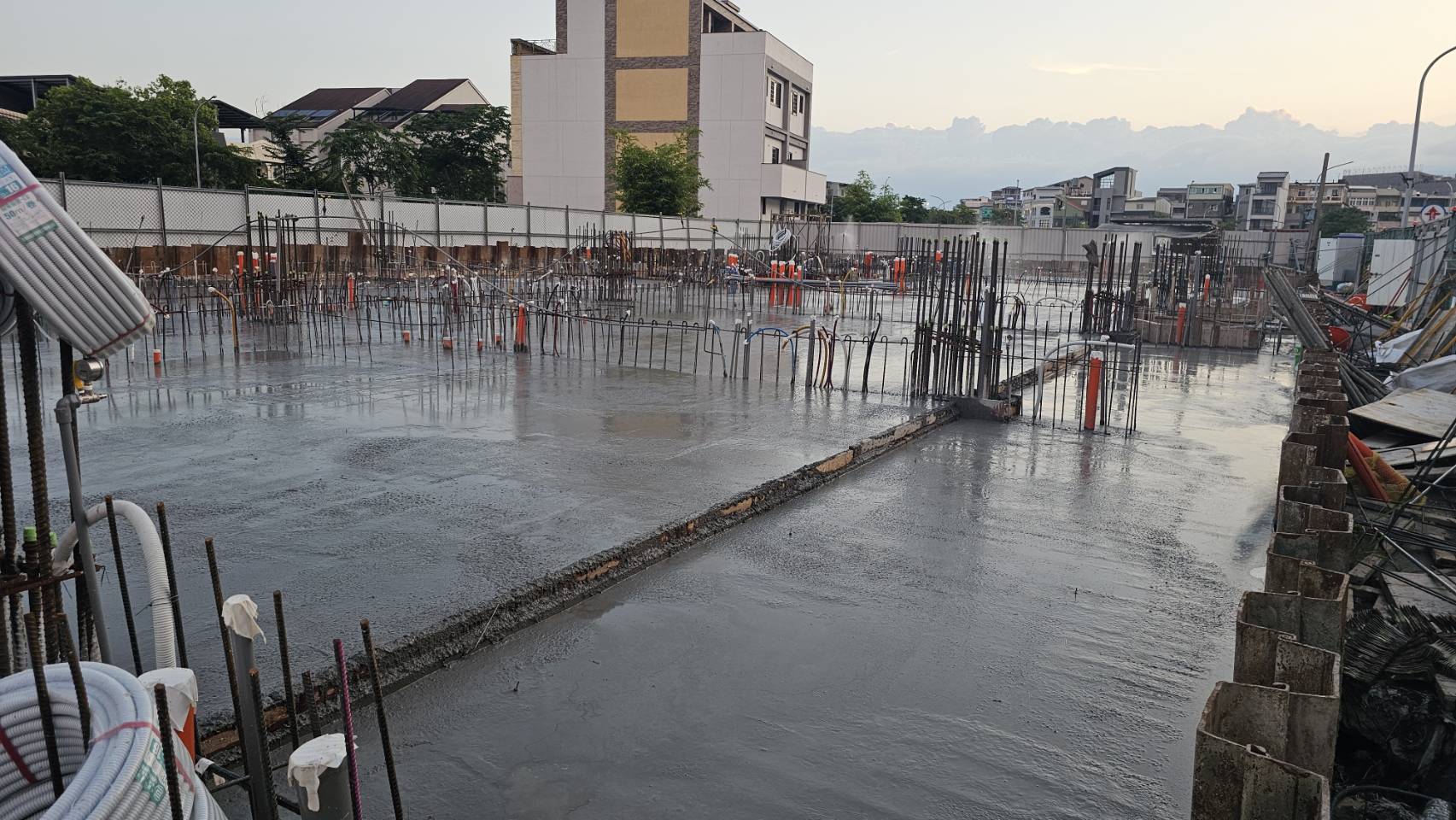

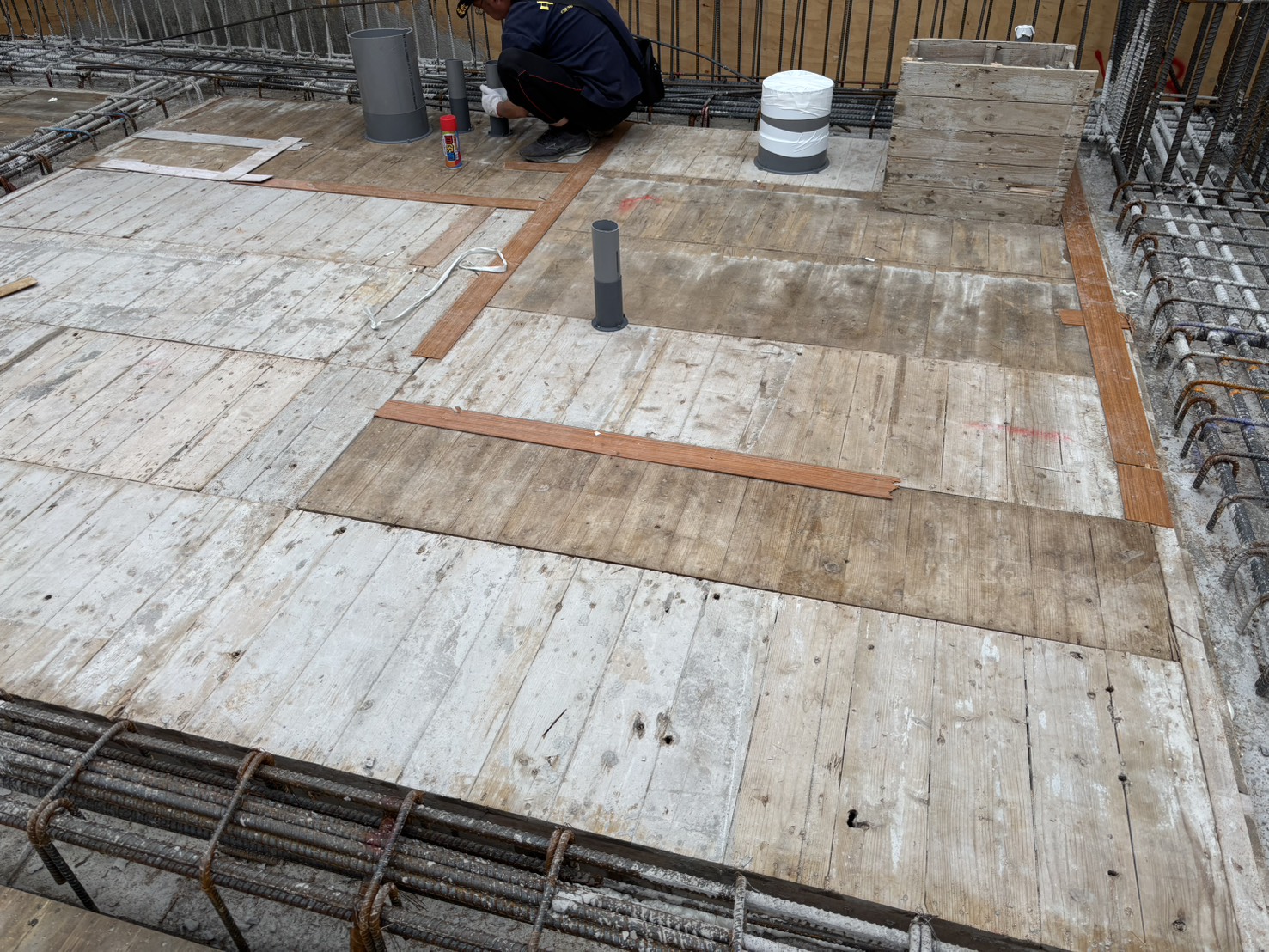

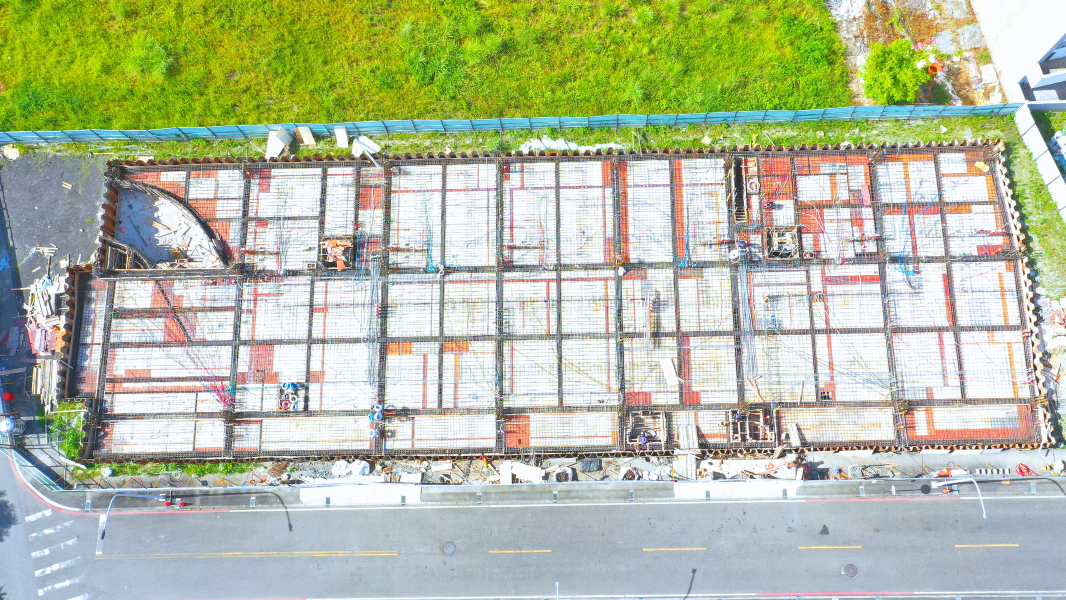

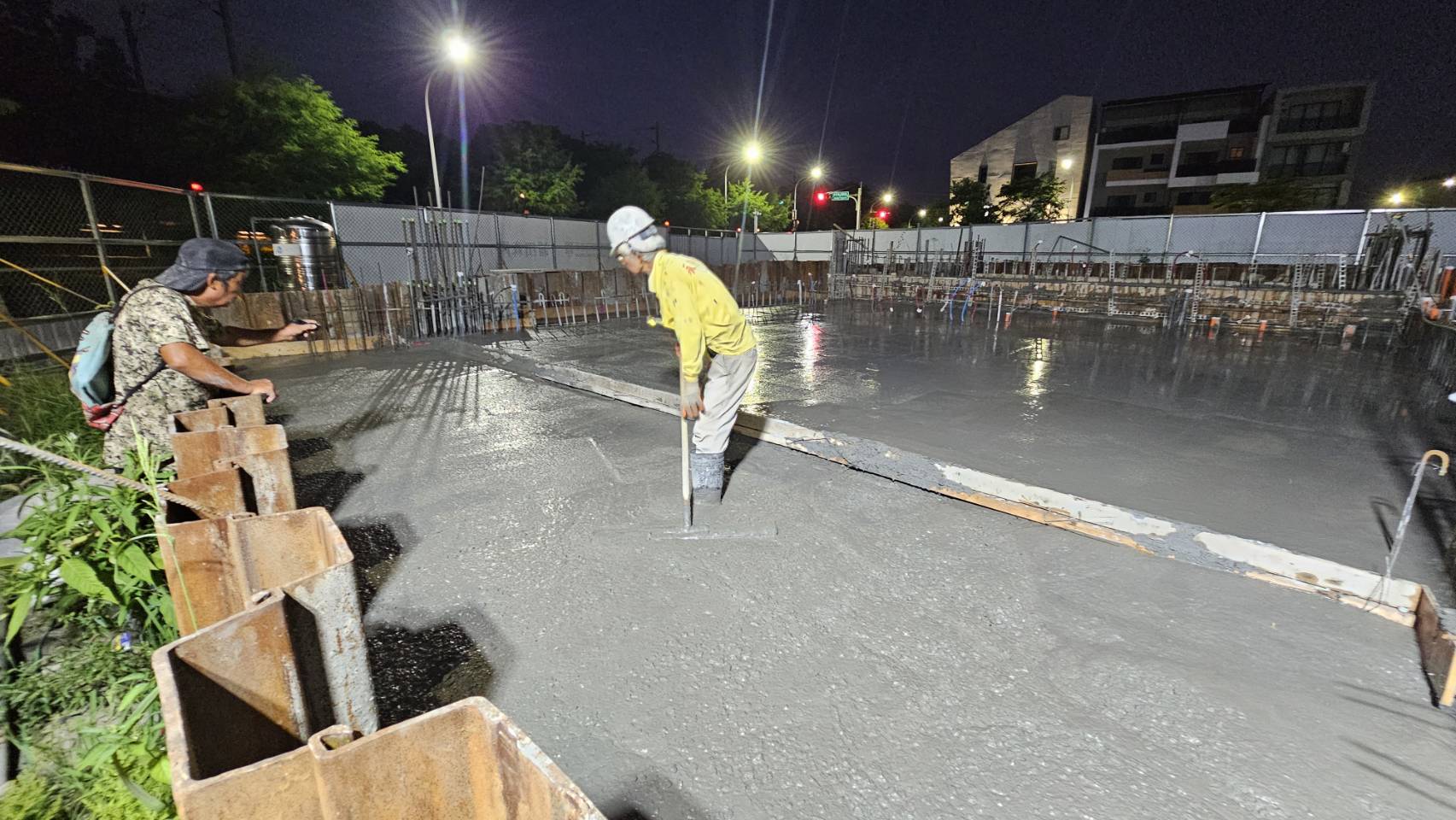

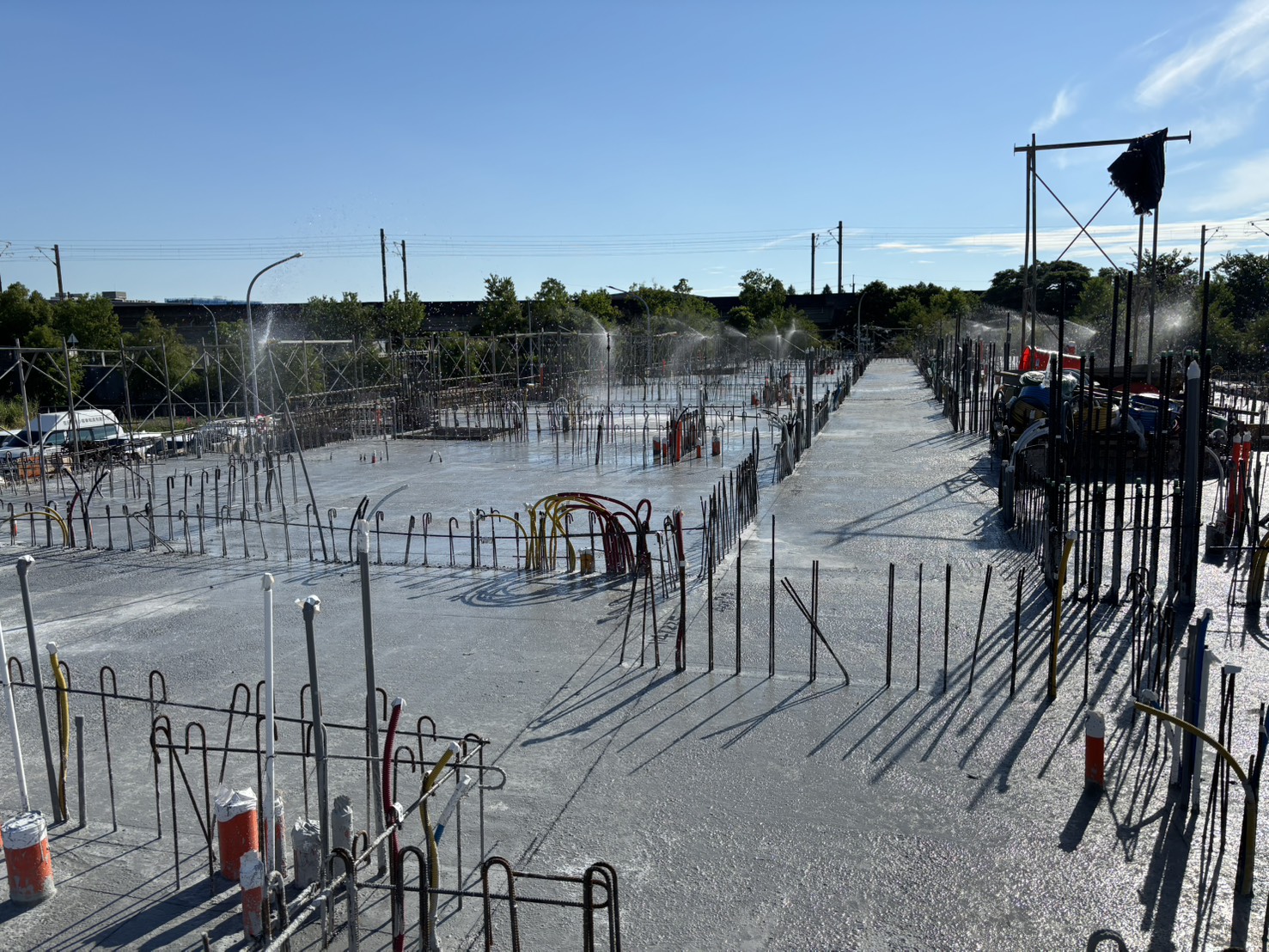

2025.07地下室頂版RC澆置完成

2025.06一樓水電配管完成

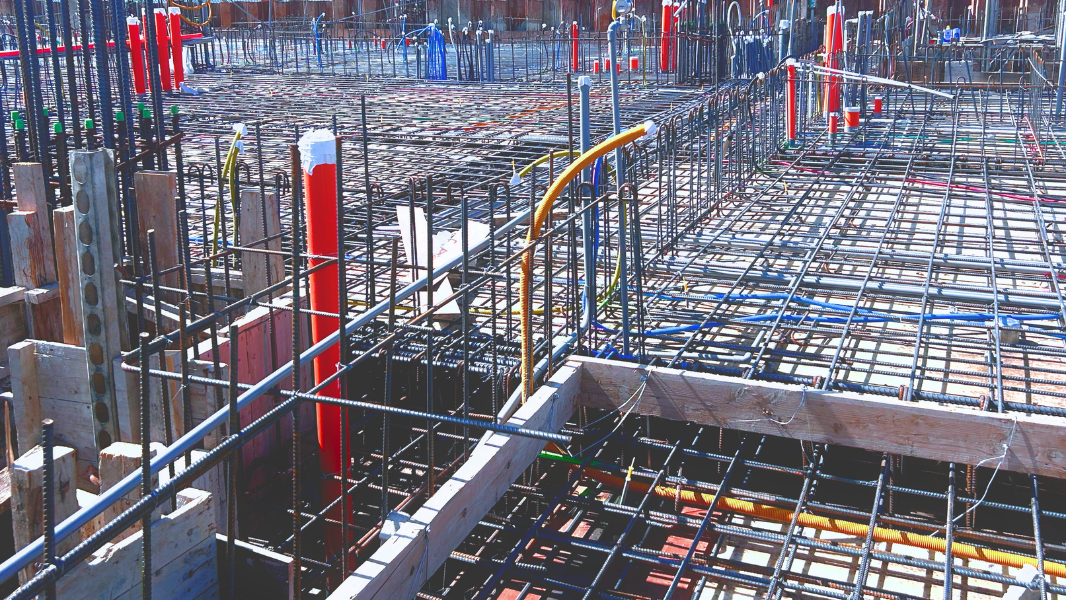

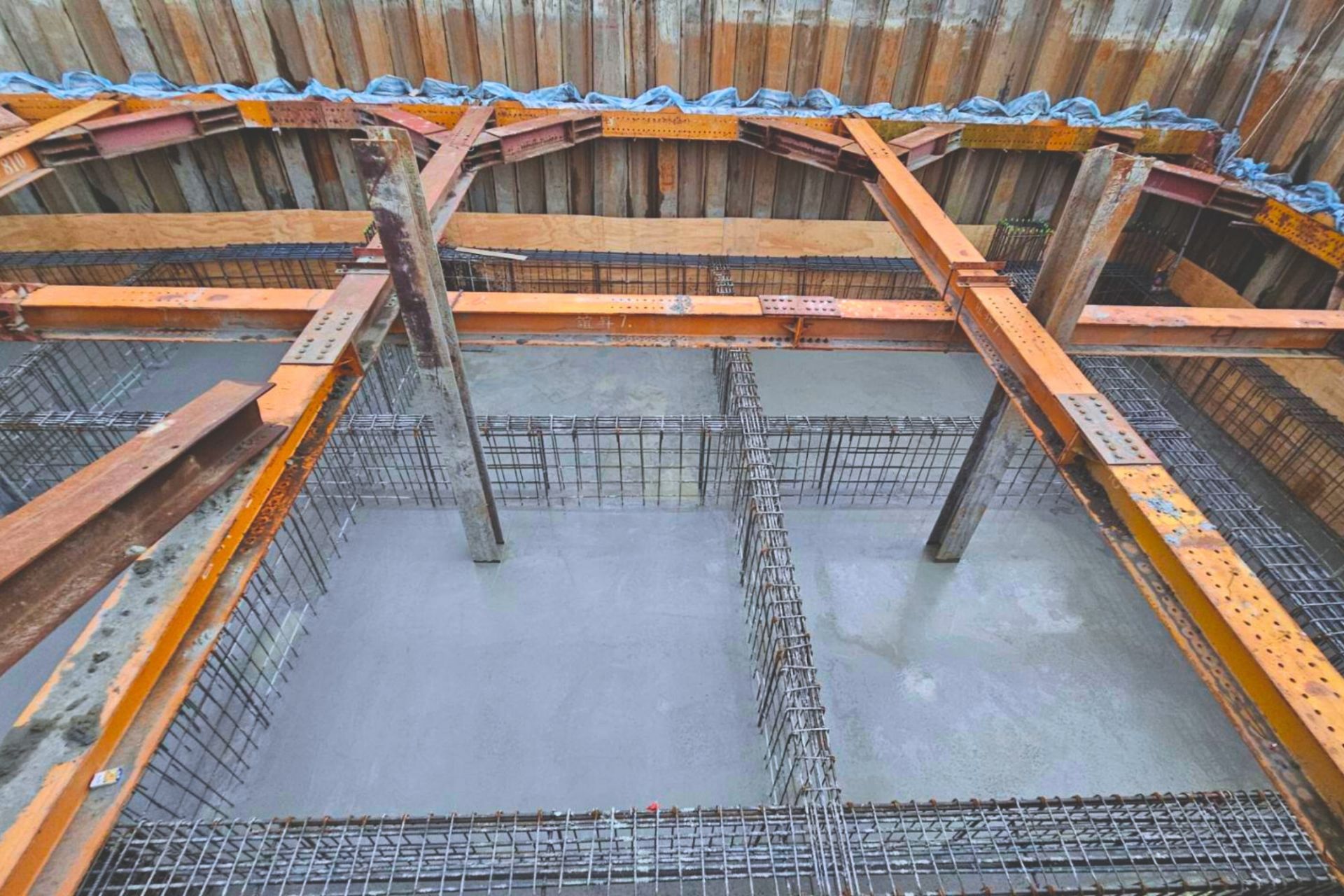

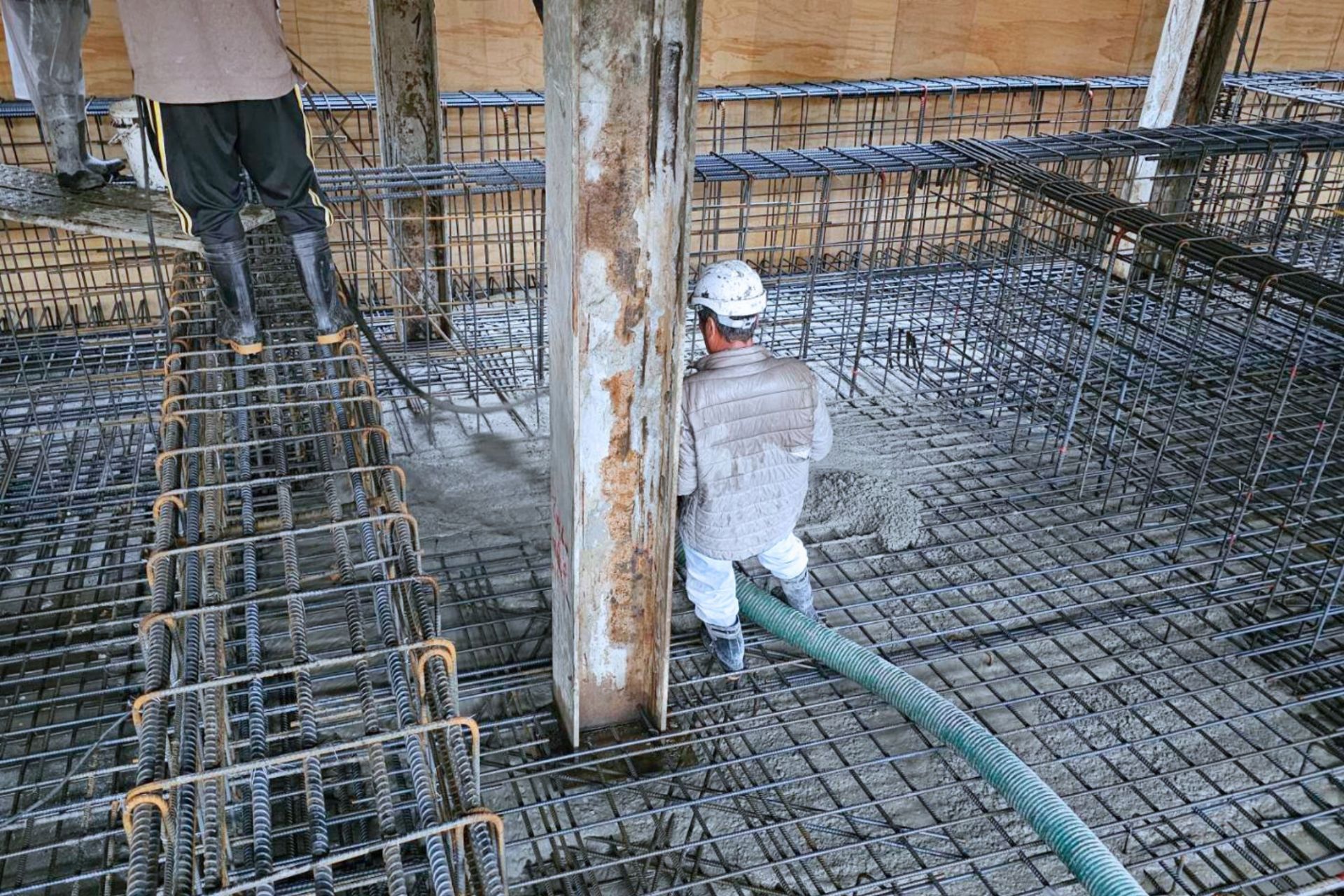

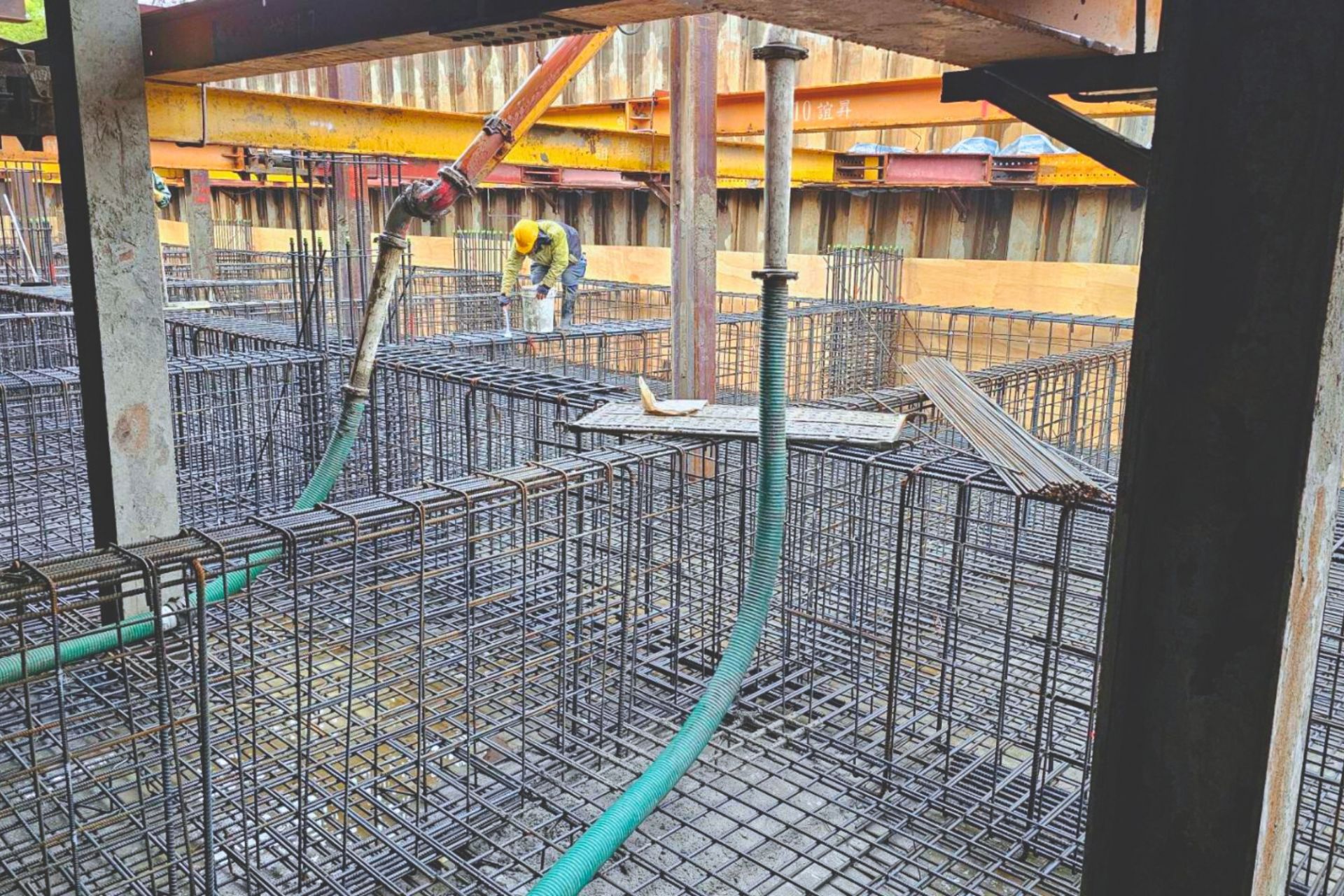

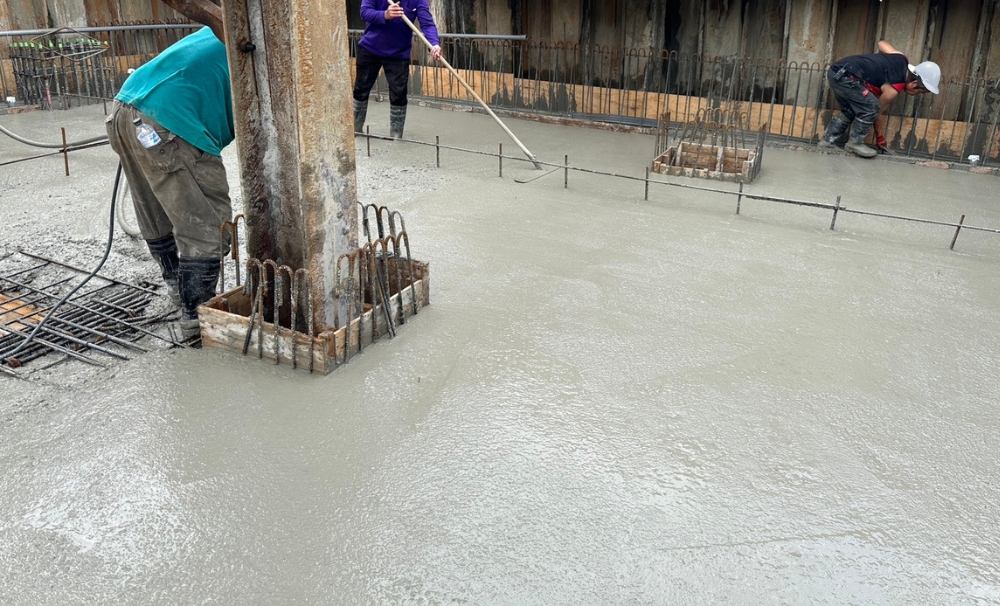

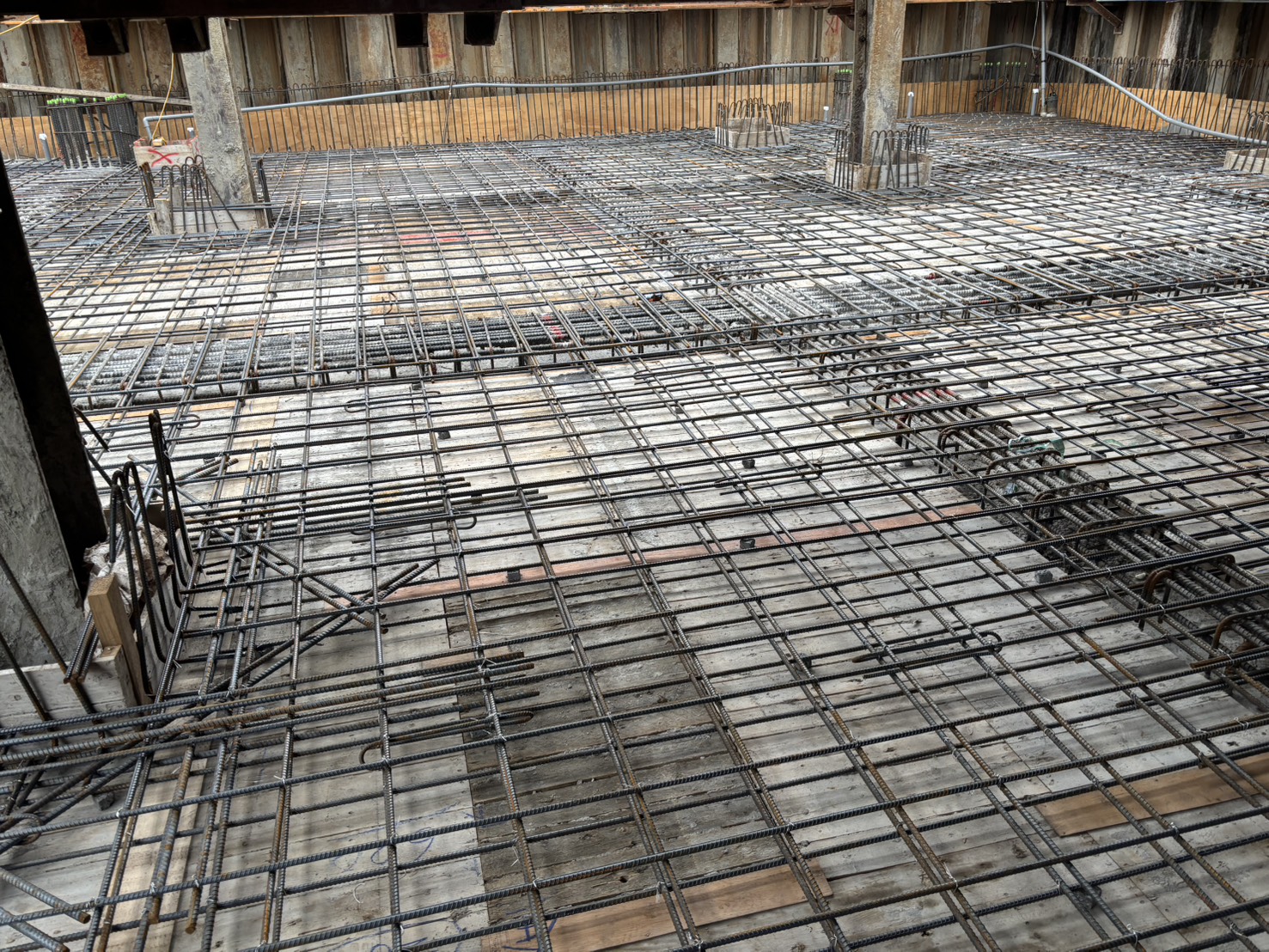

2025.04地下室鋼筋綁紮、版模鋪設、消防預留套管接頭、BS版澆置完成

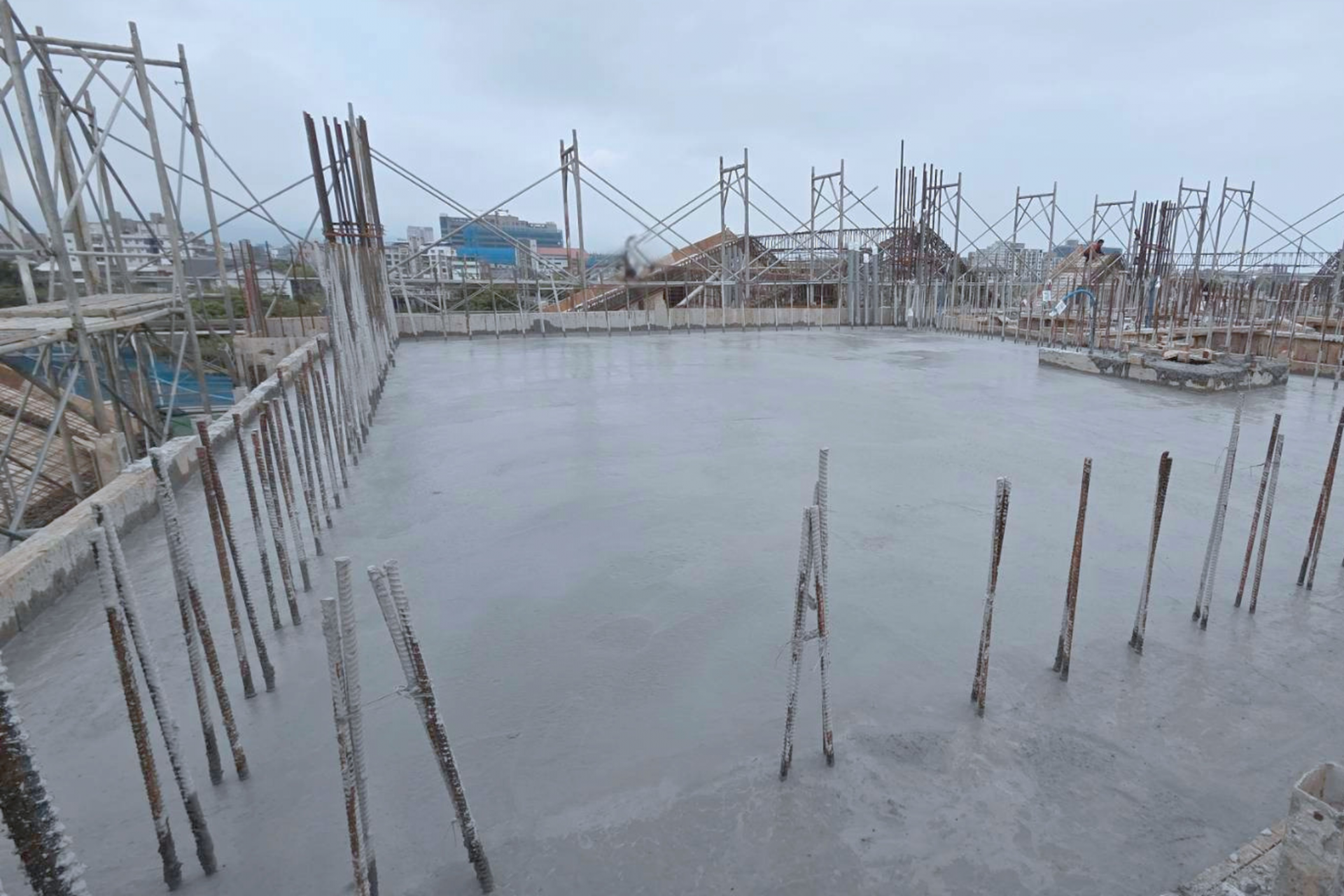

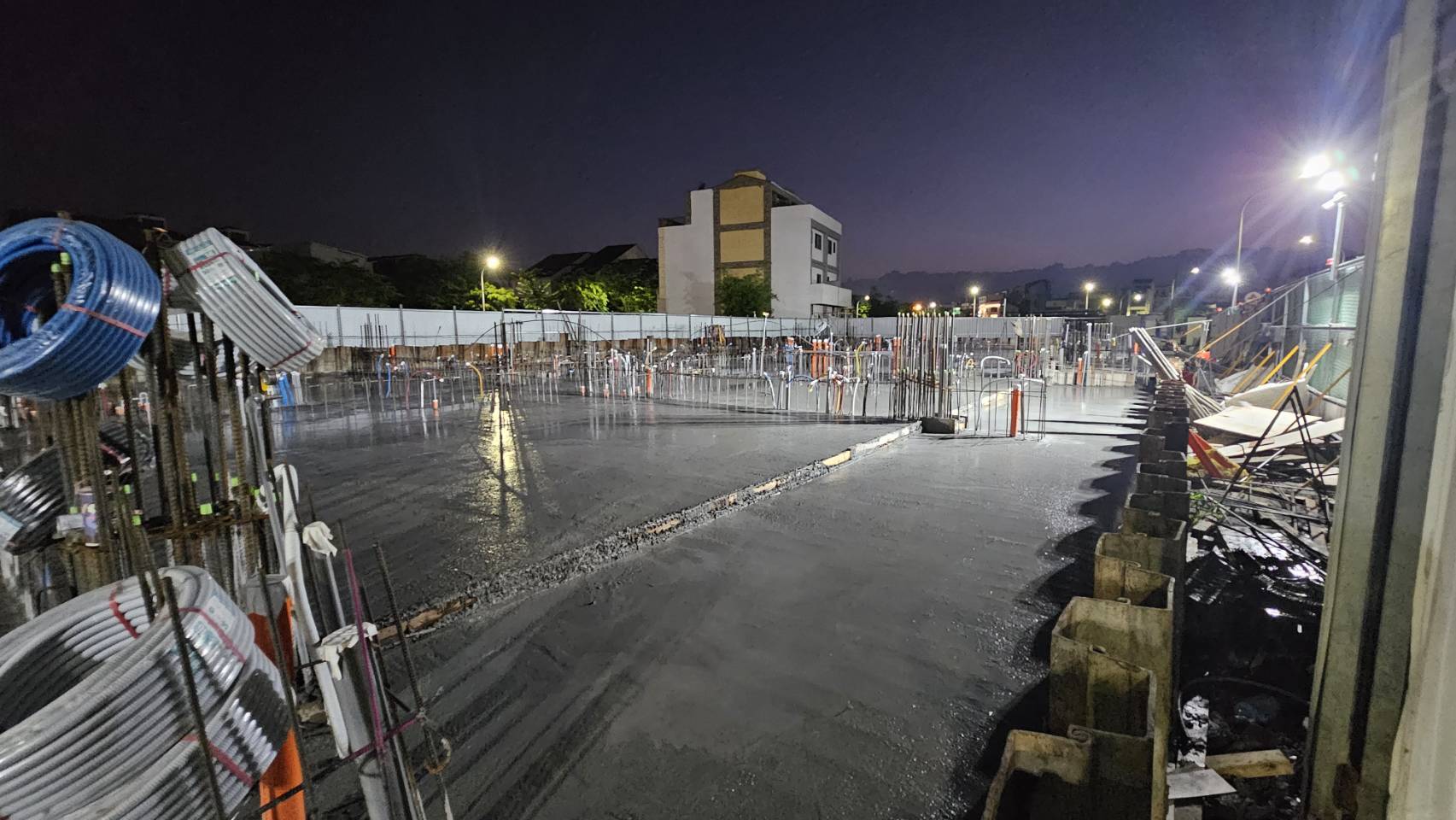

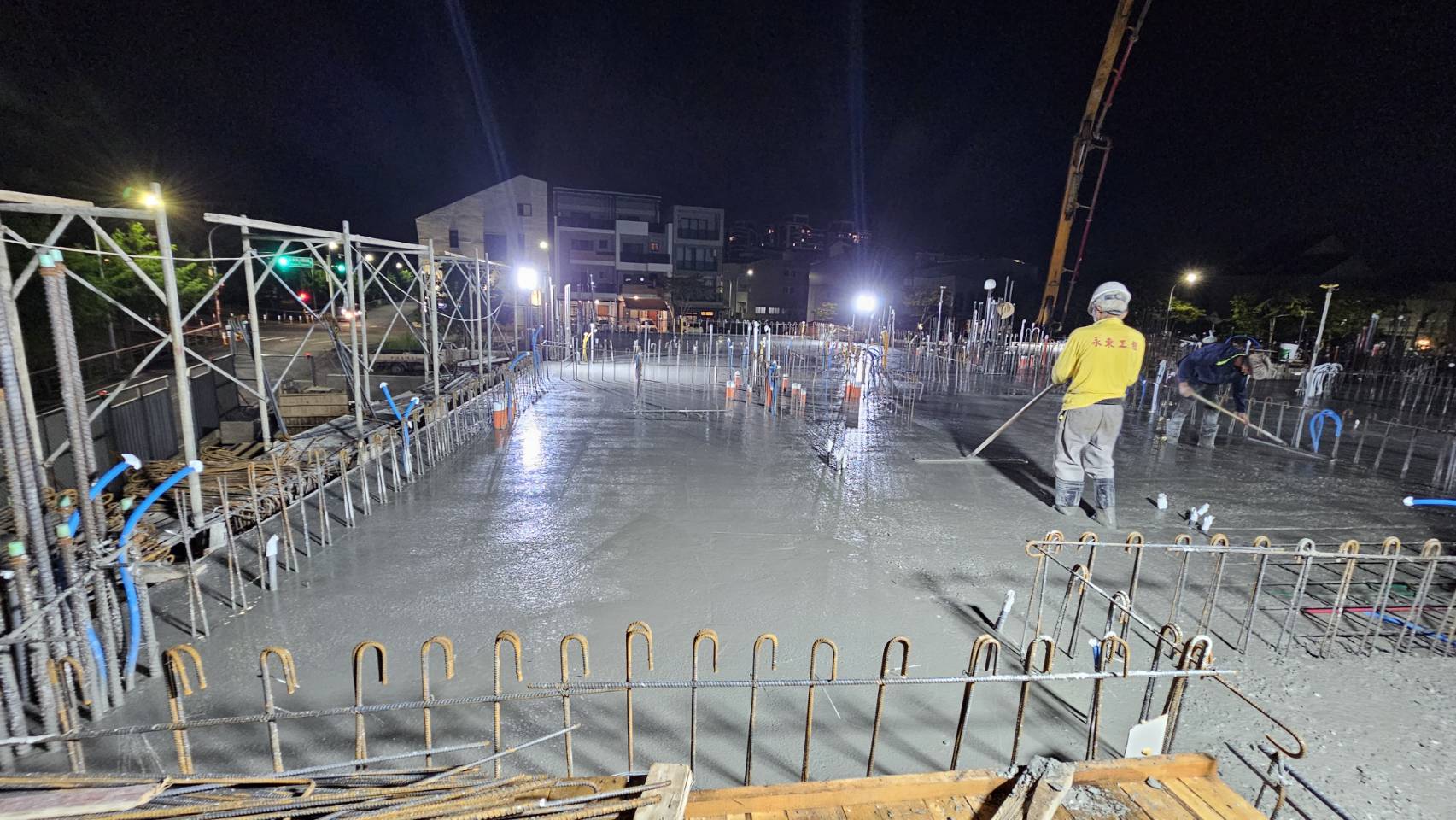

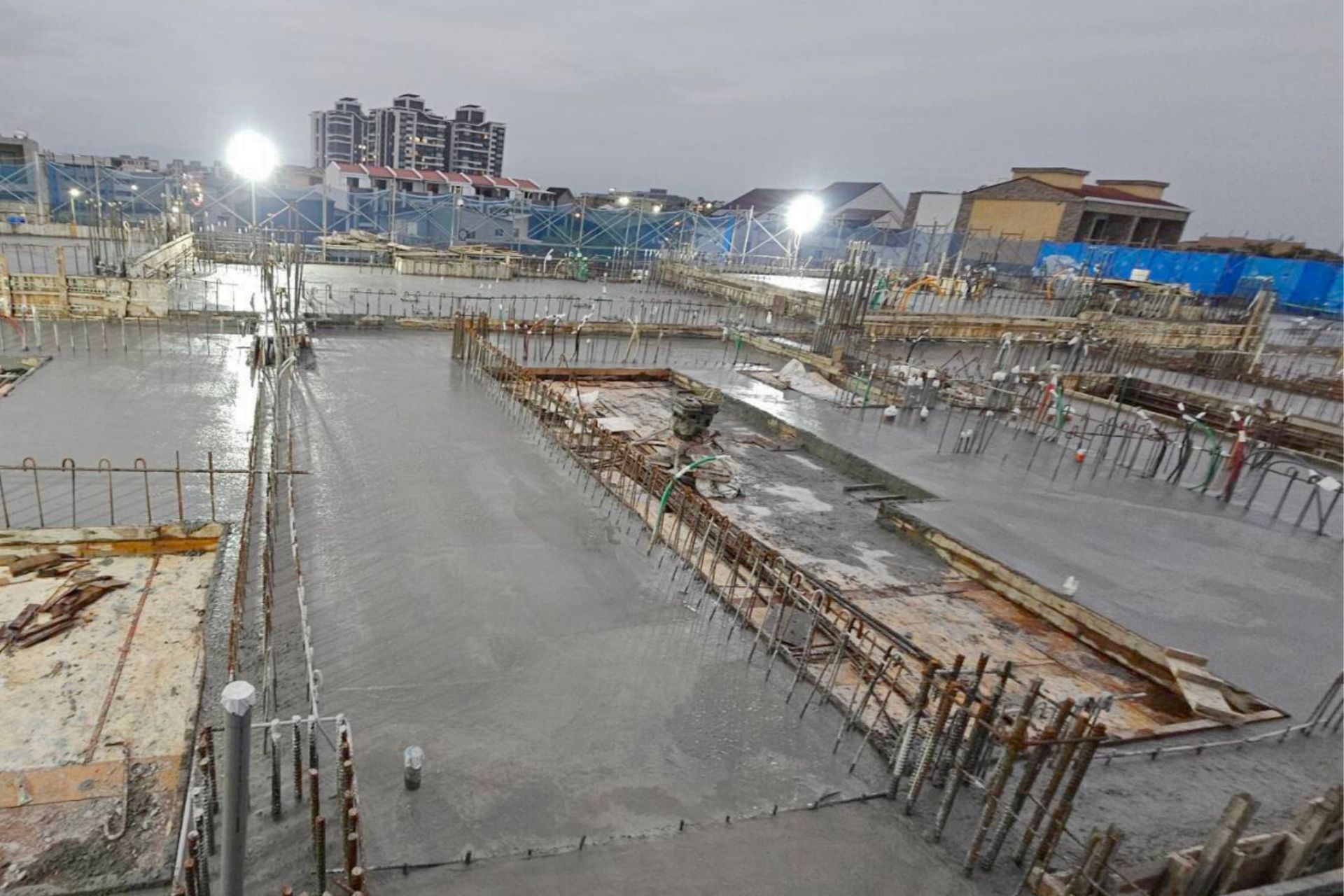

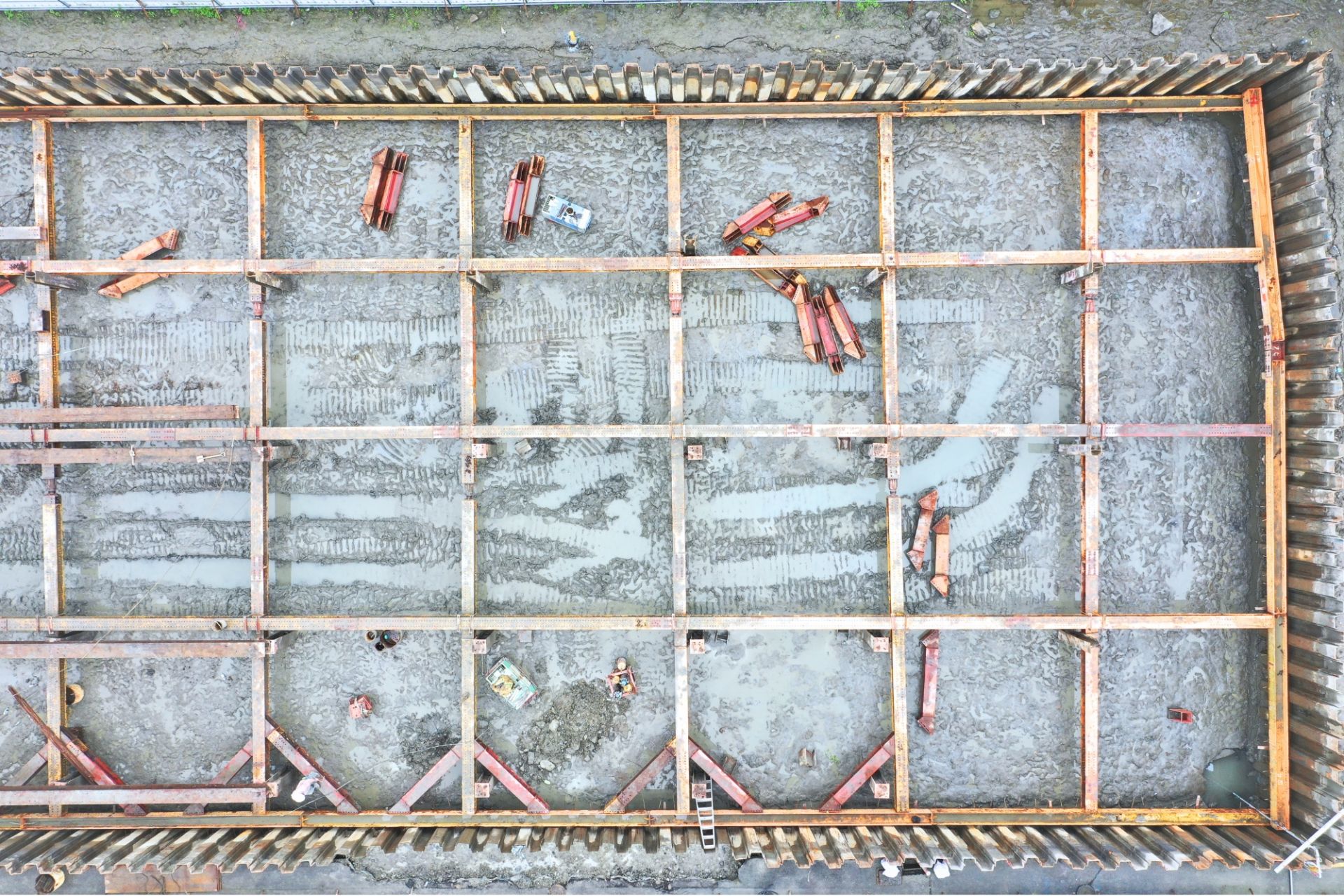

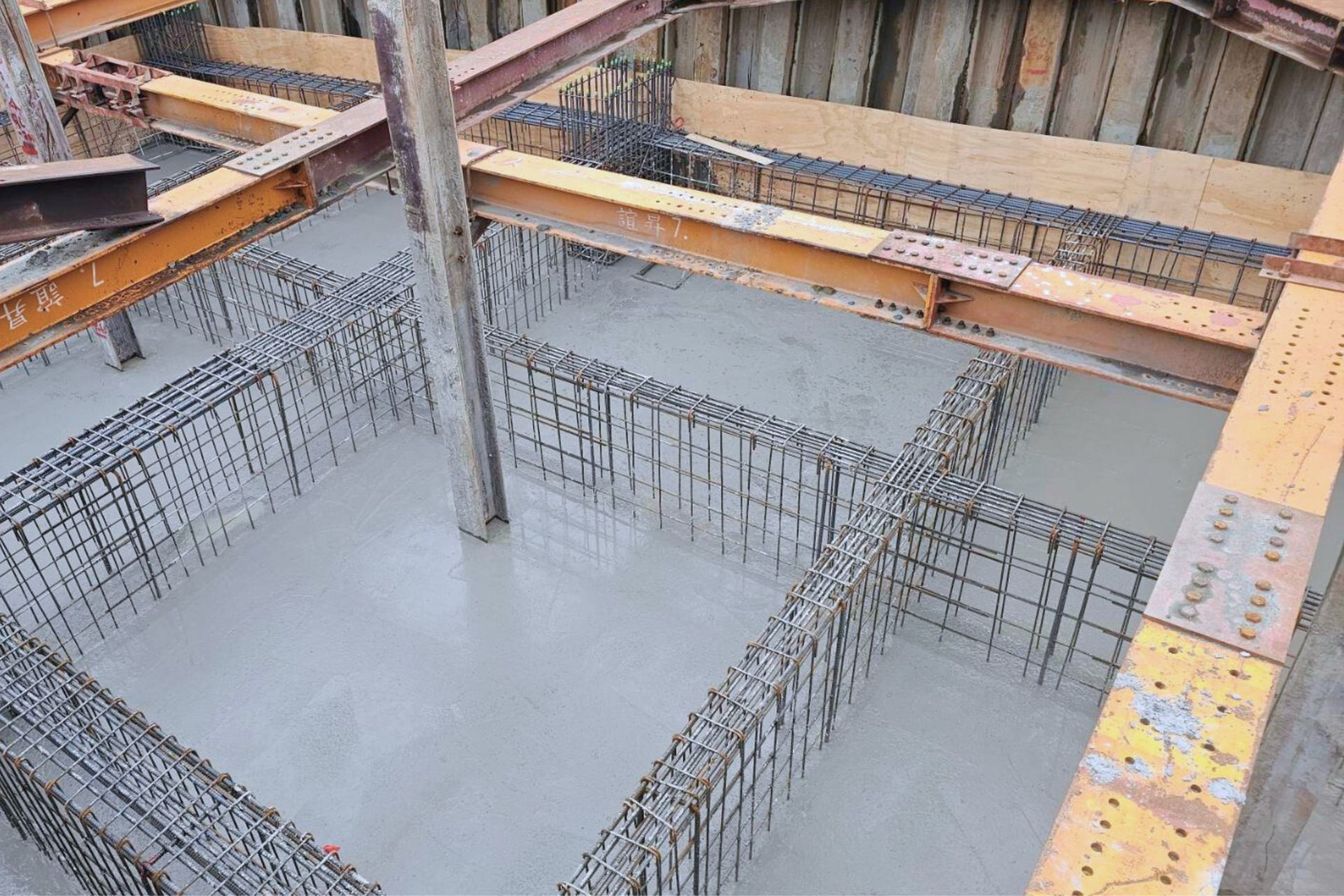

2025.03基礎版RC澆置完成

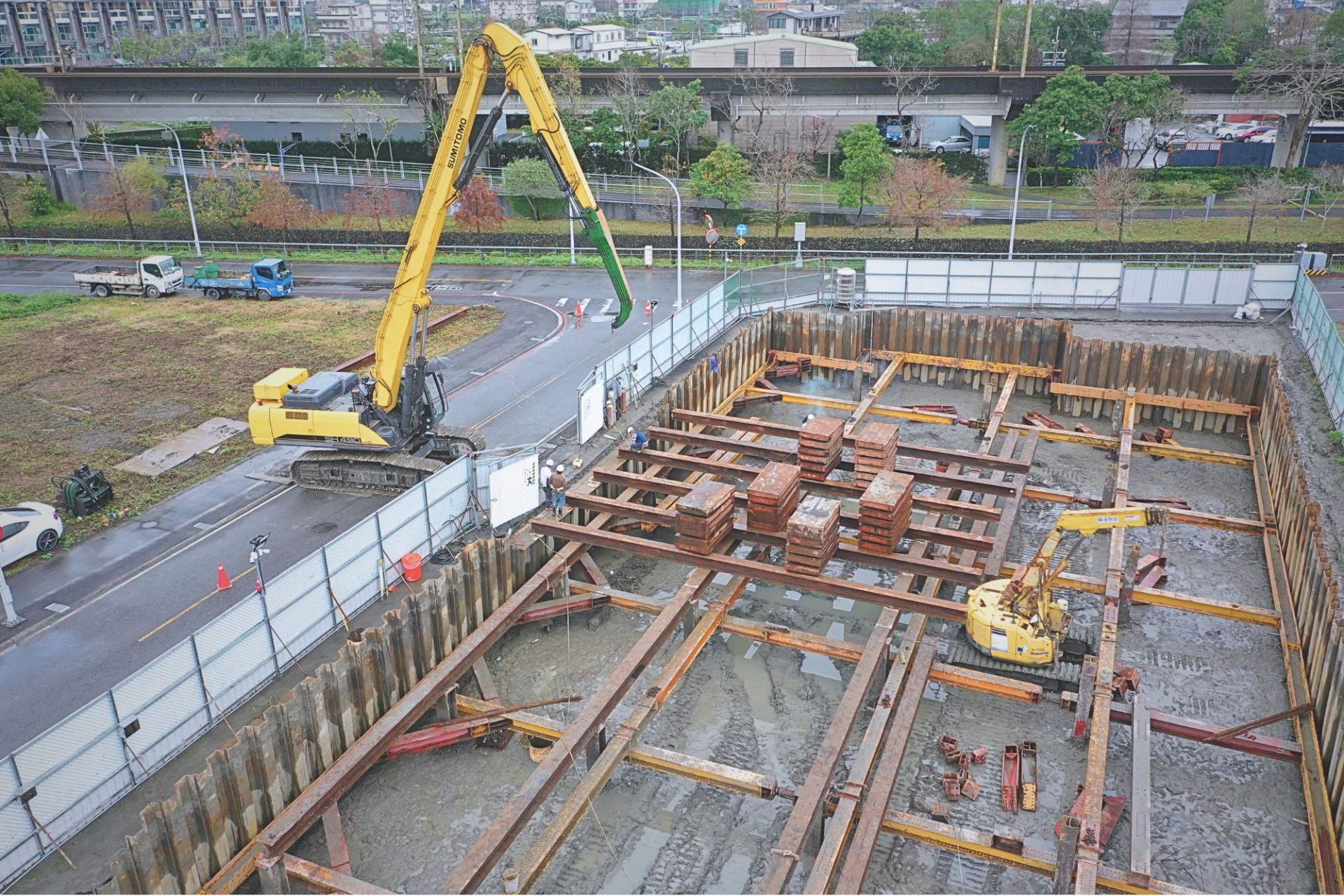

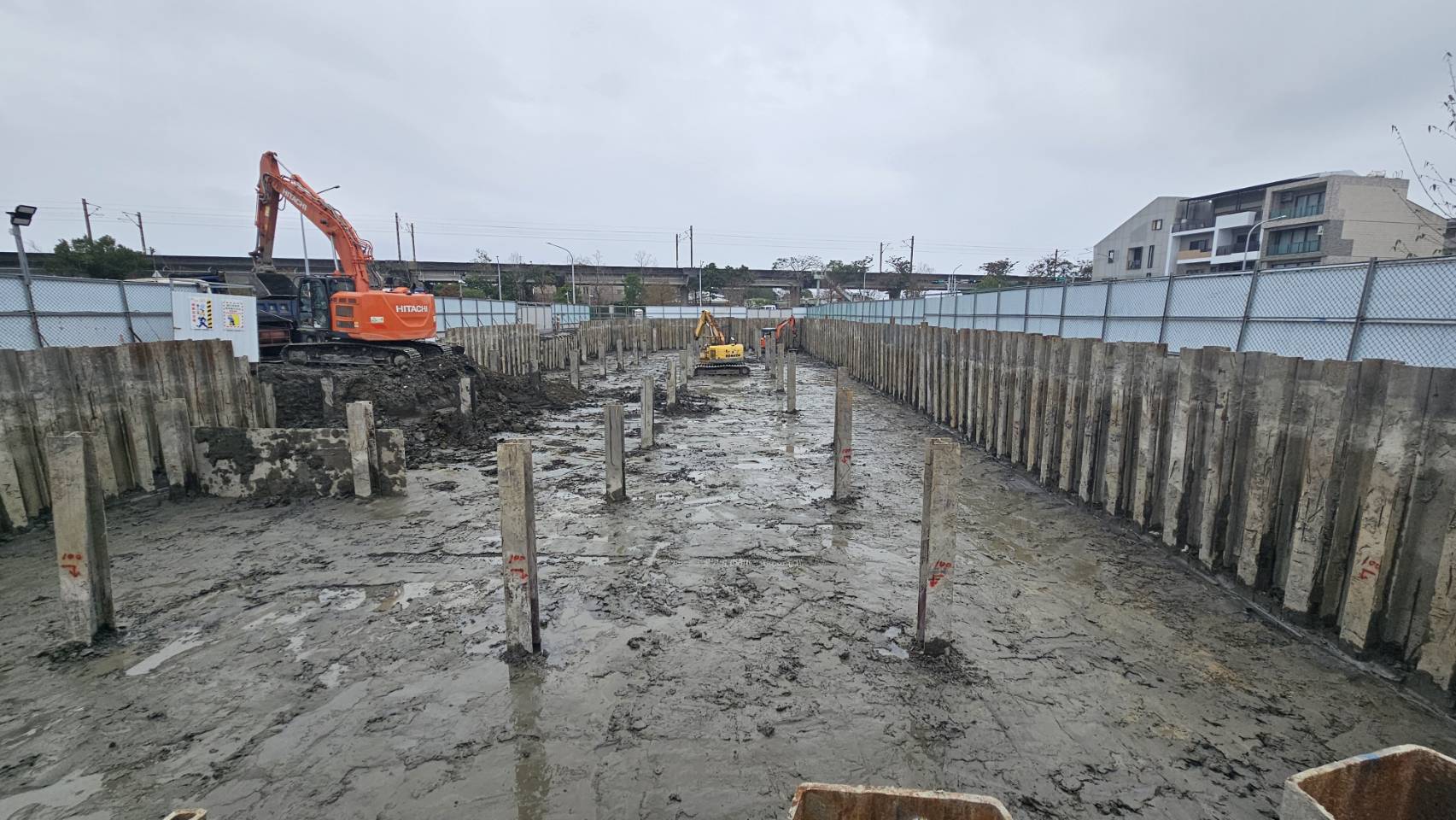

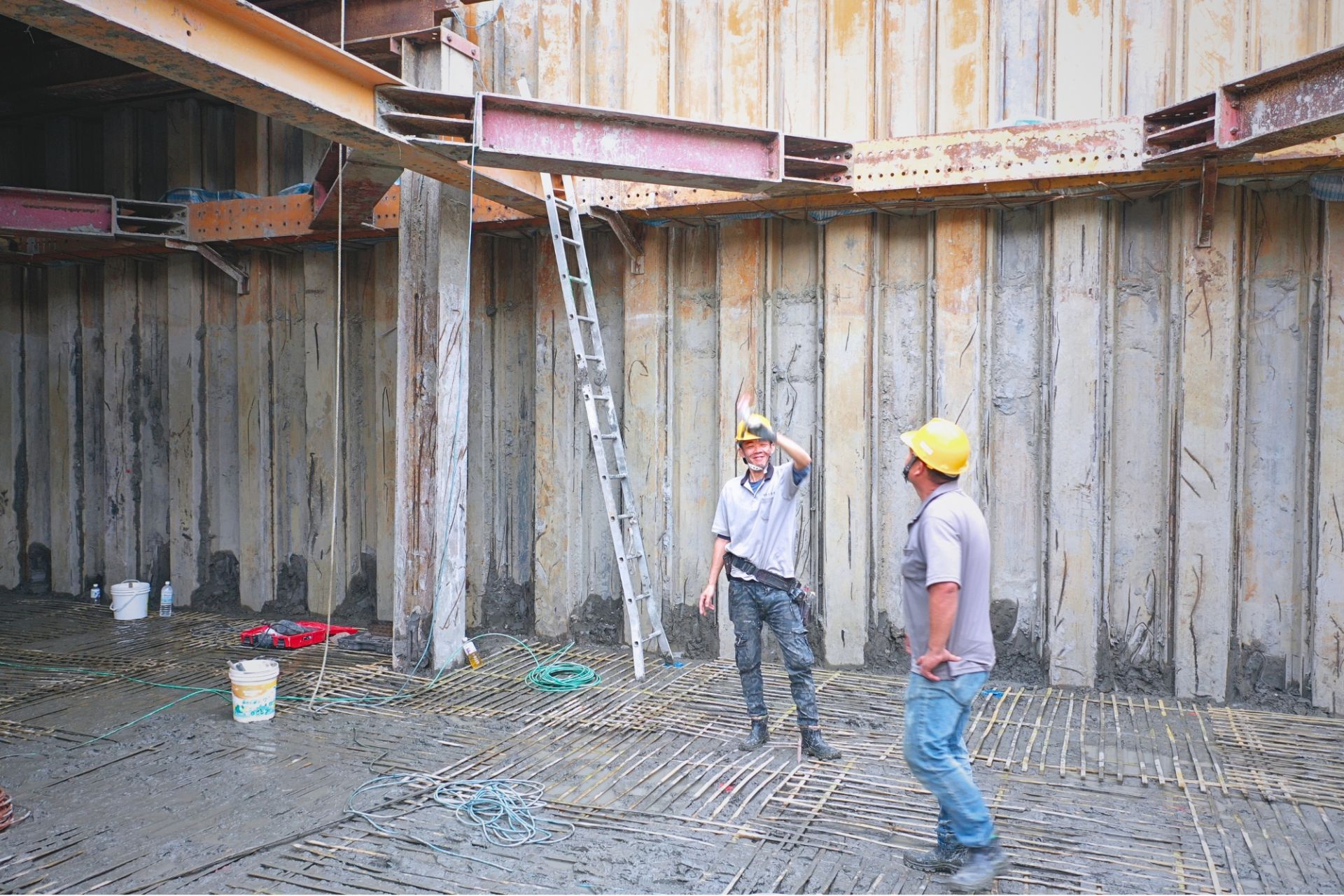

2025.03第二階段開挖及水平支撐

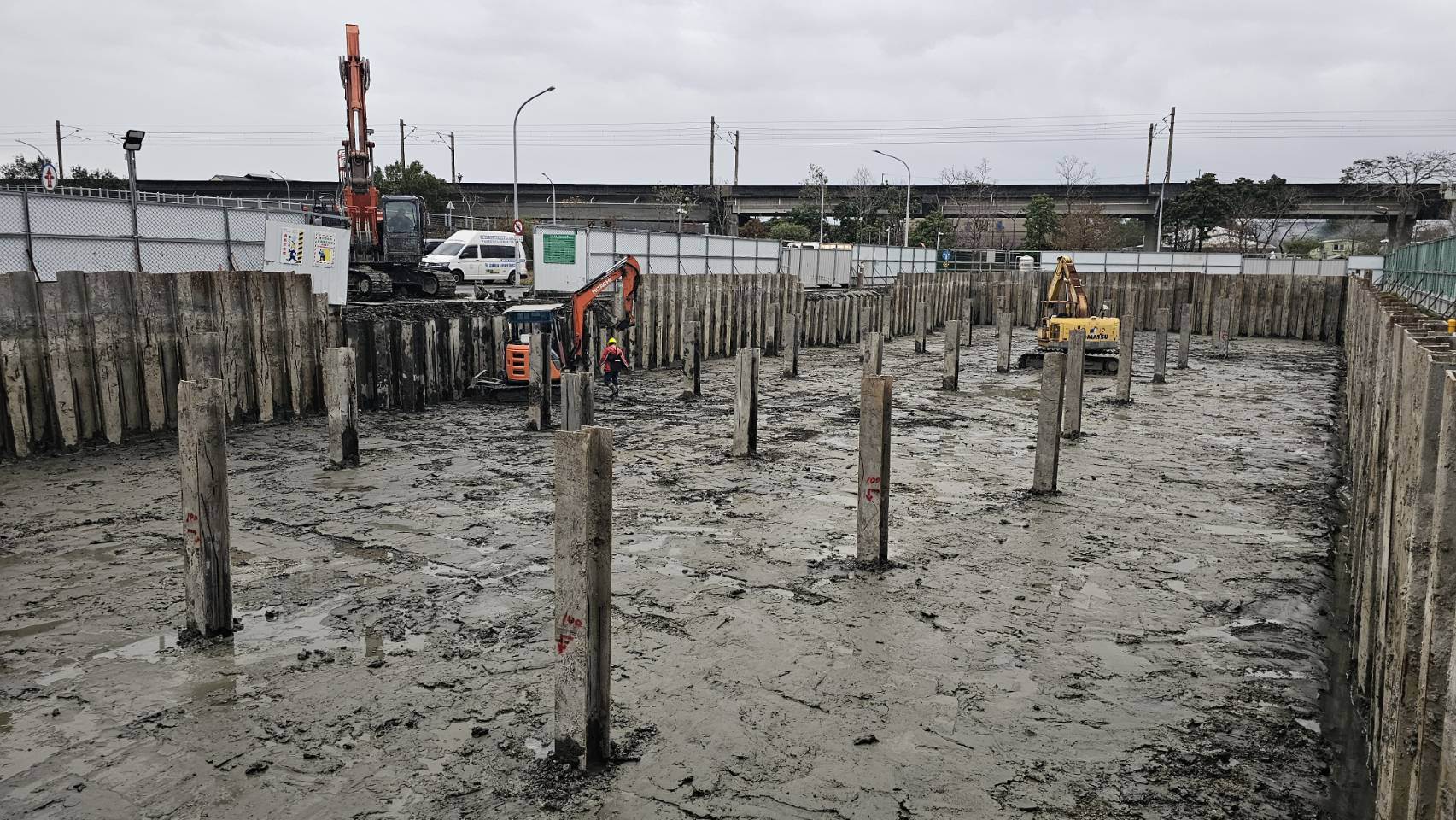

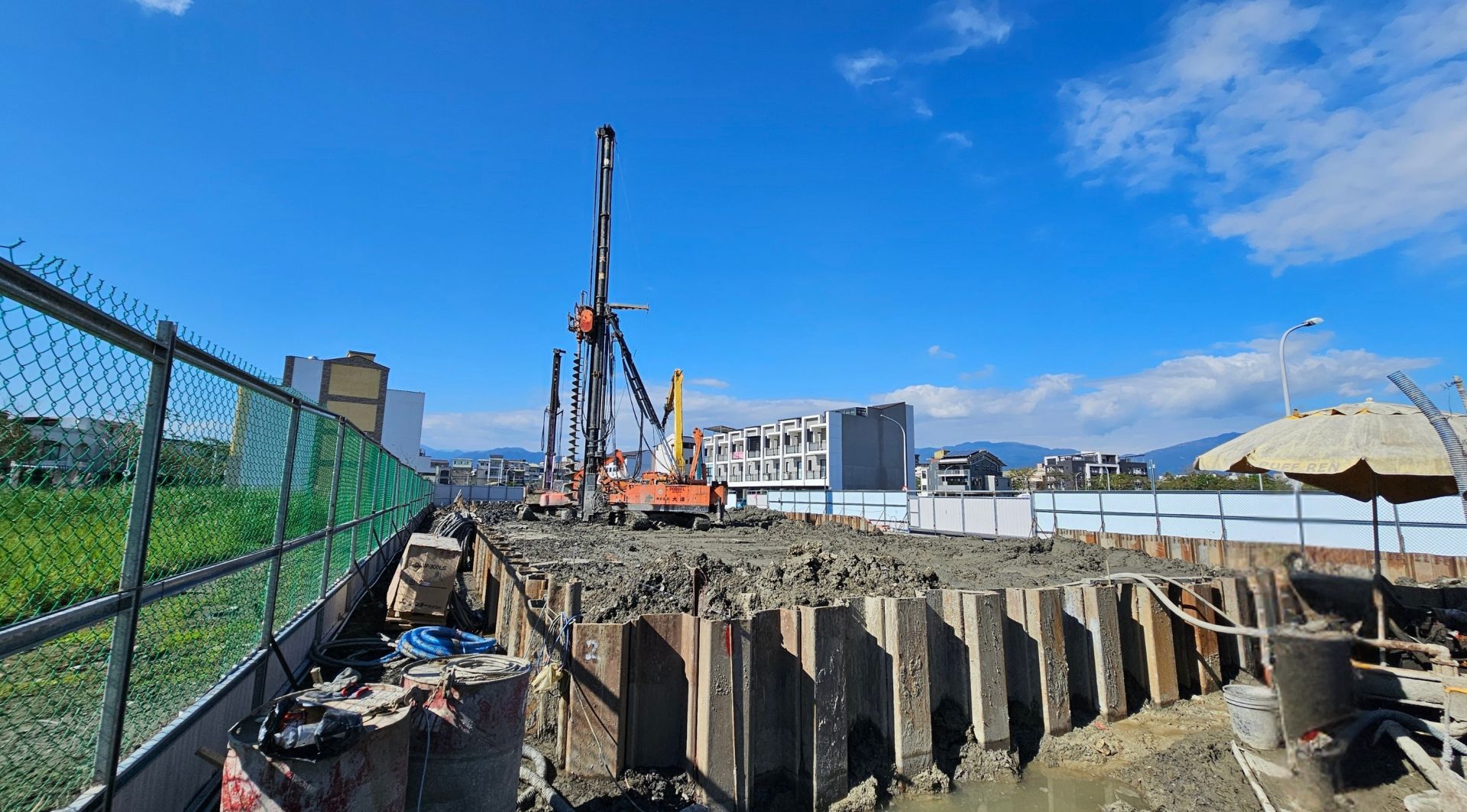

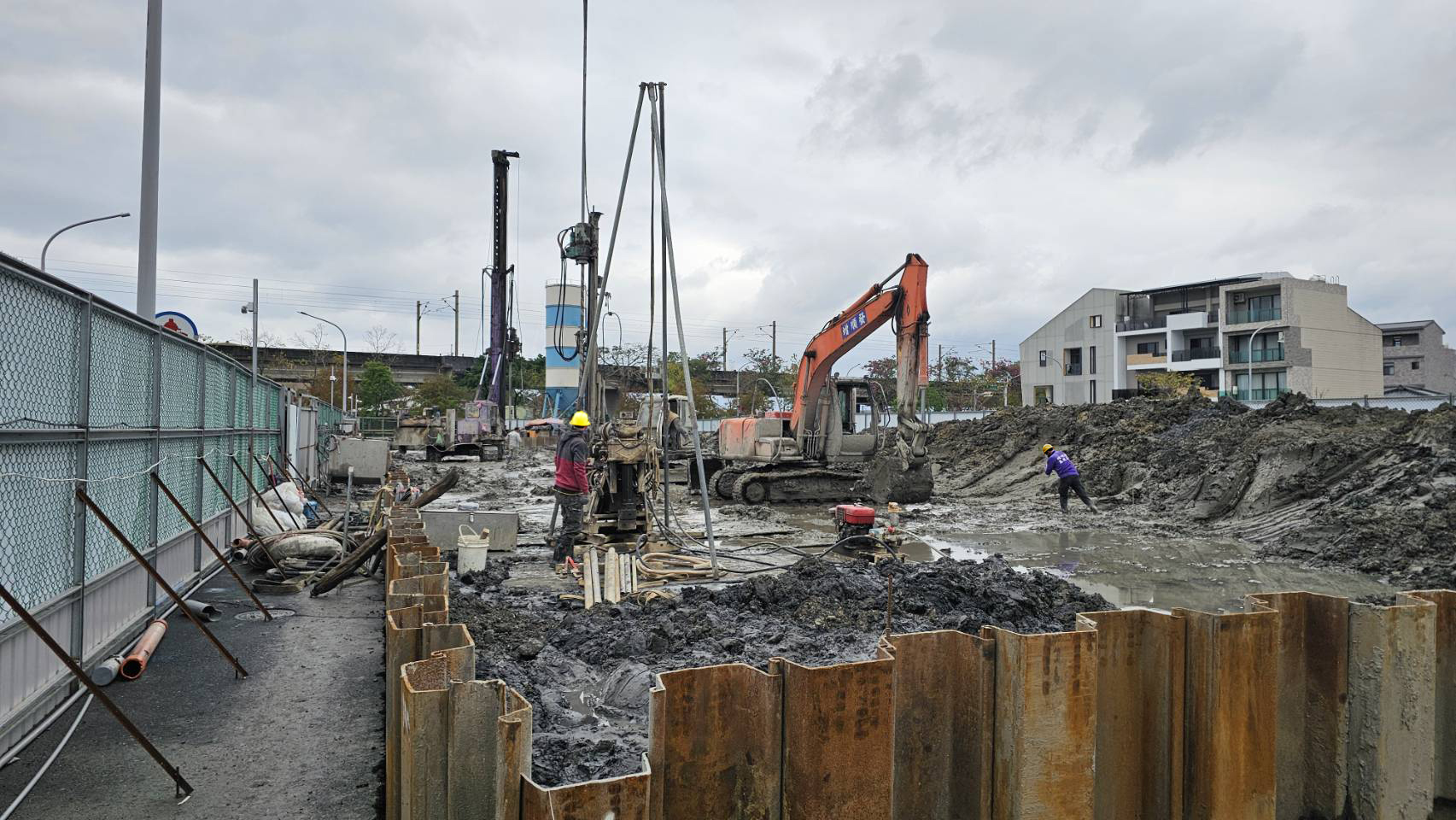

2025.02第一階段開挖作業

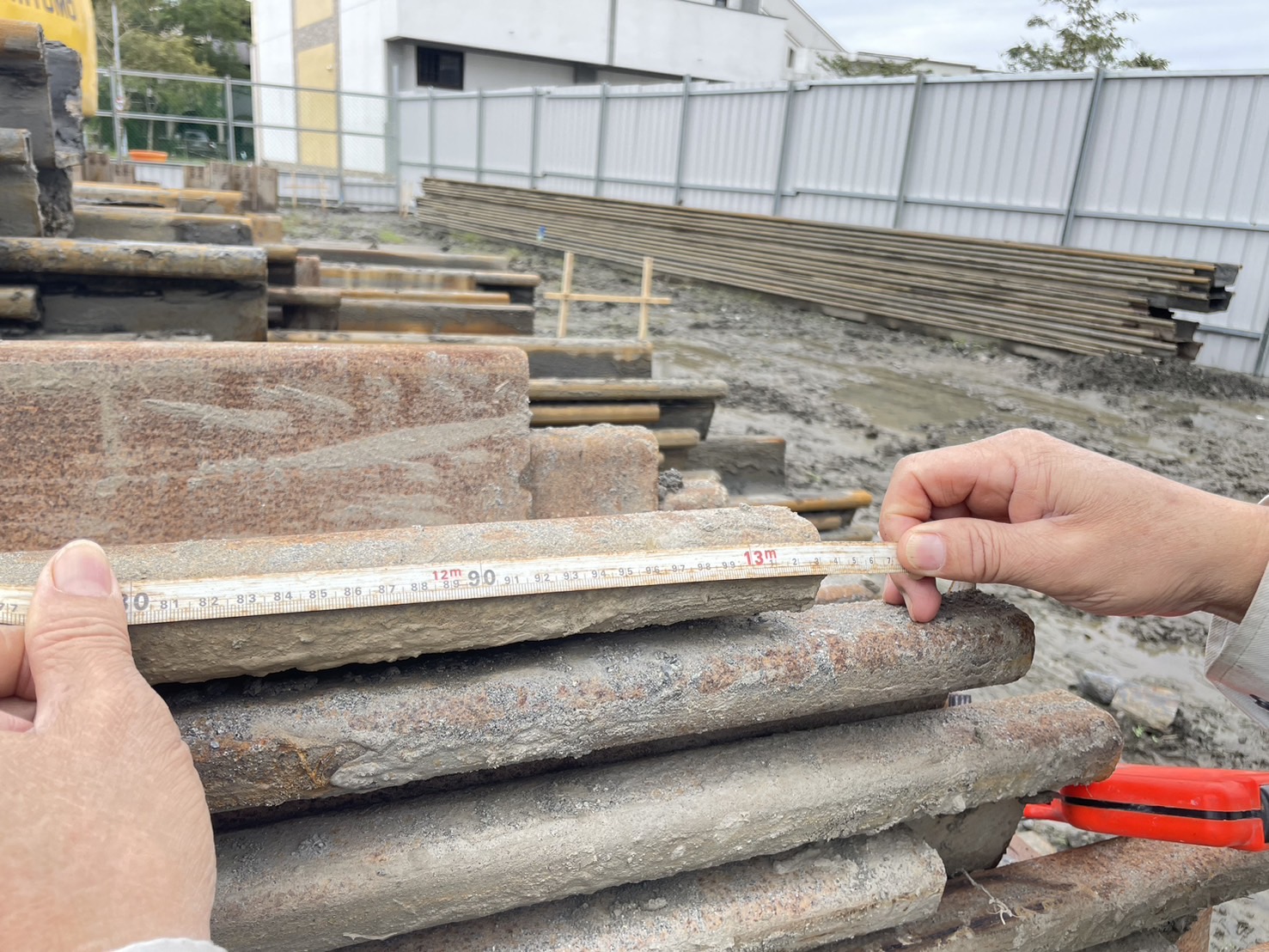

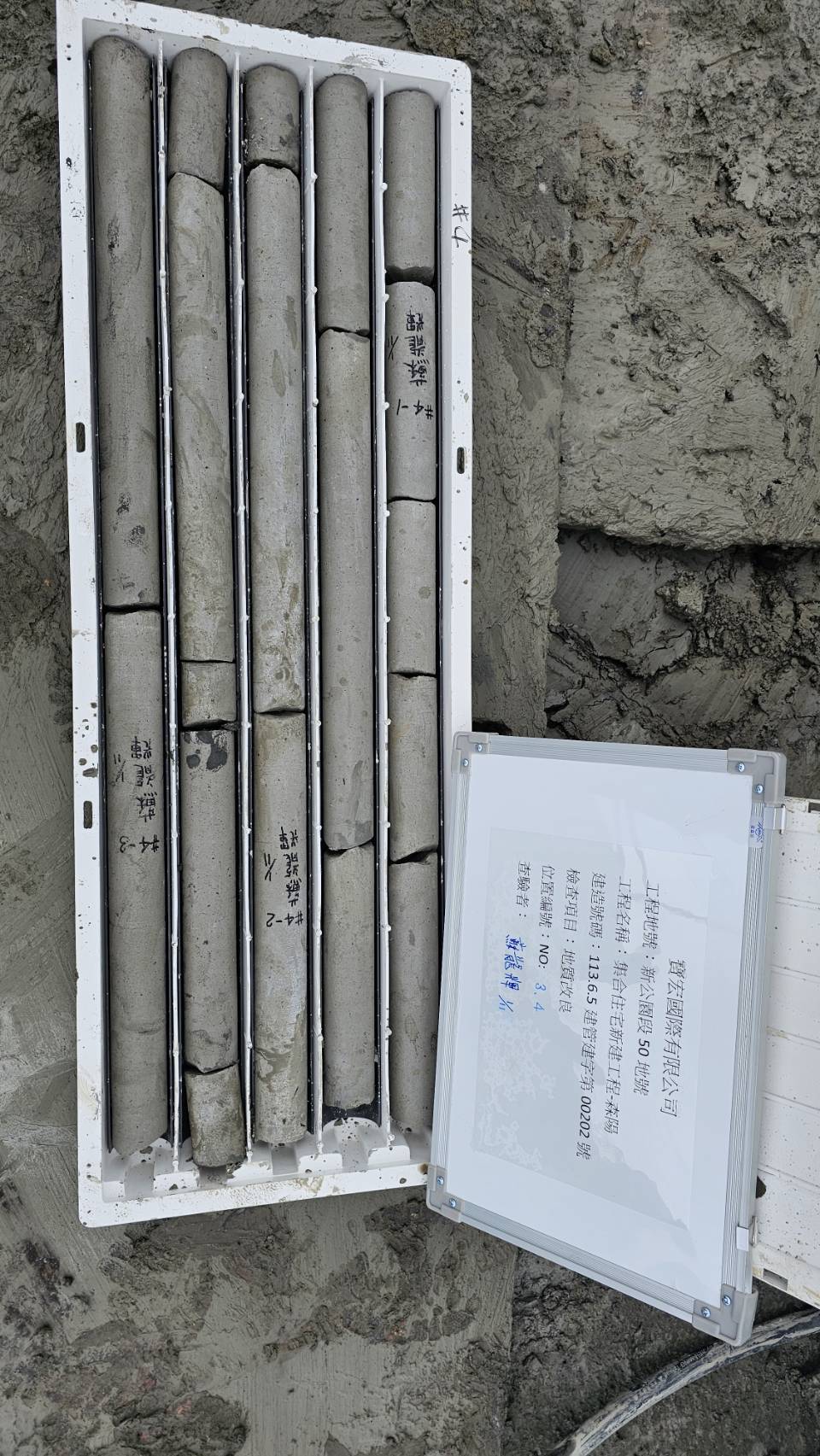

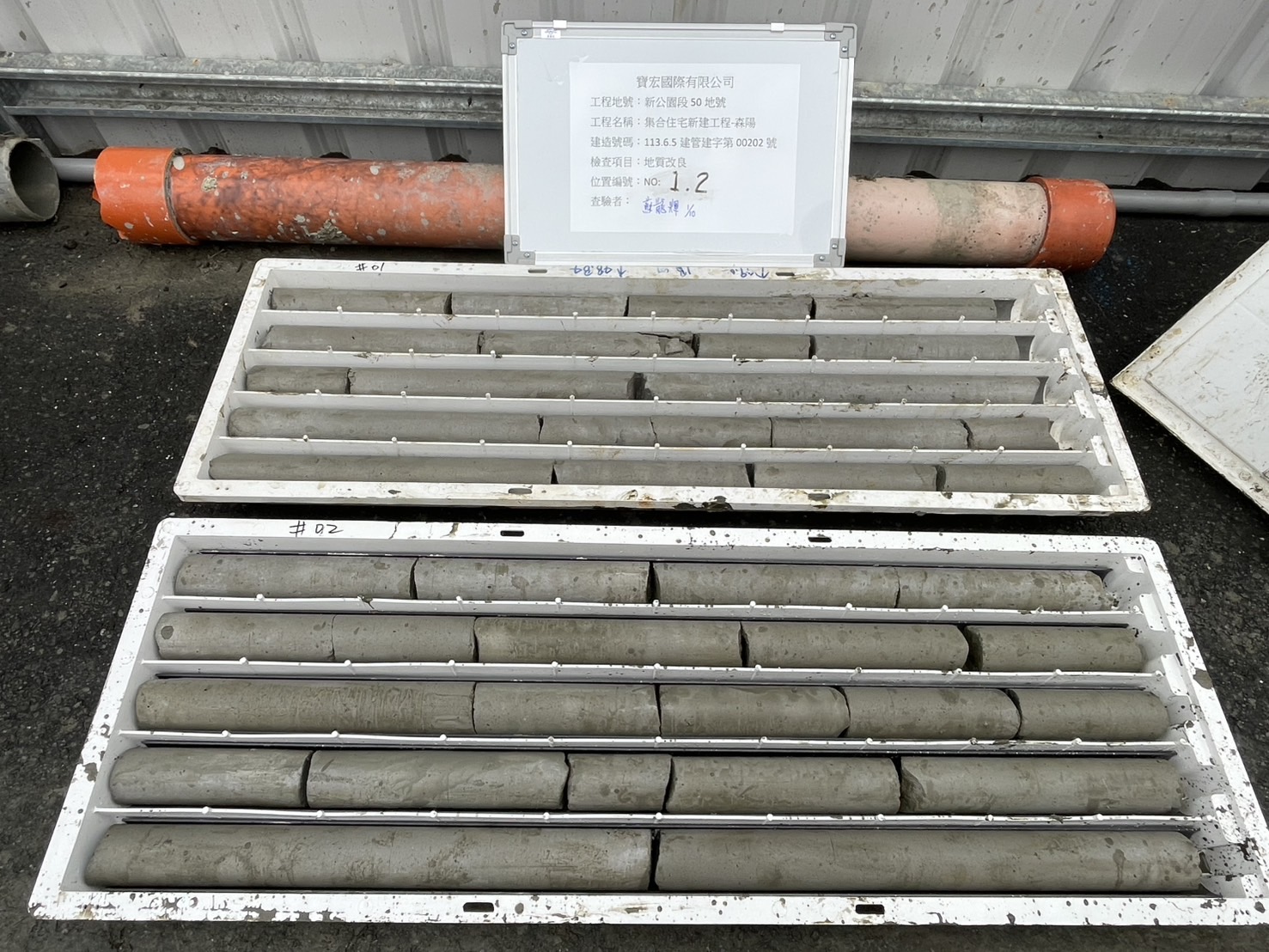

2025.01鑽心取樣試驗作業

2024.12地質改良工程

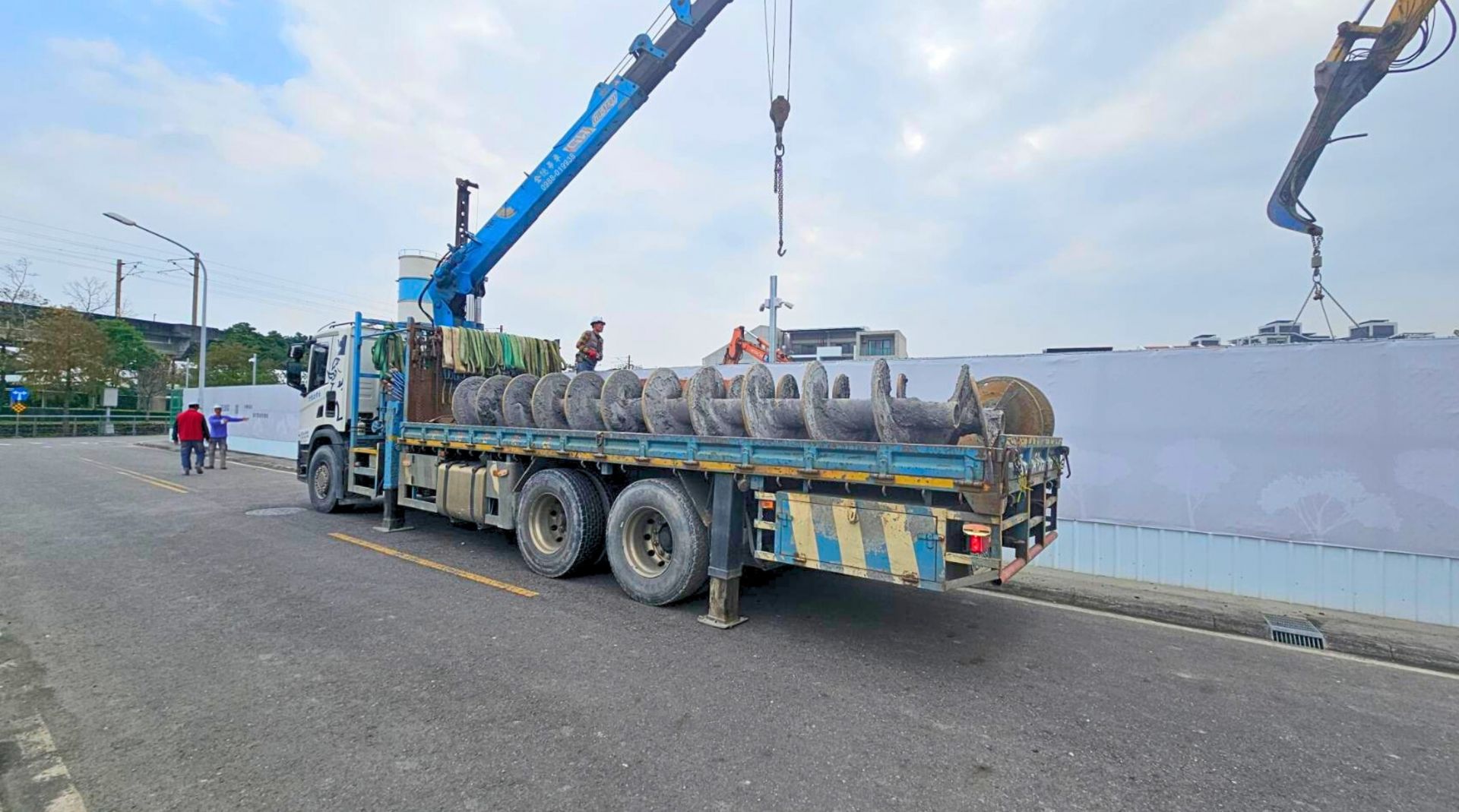

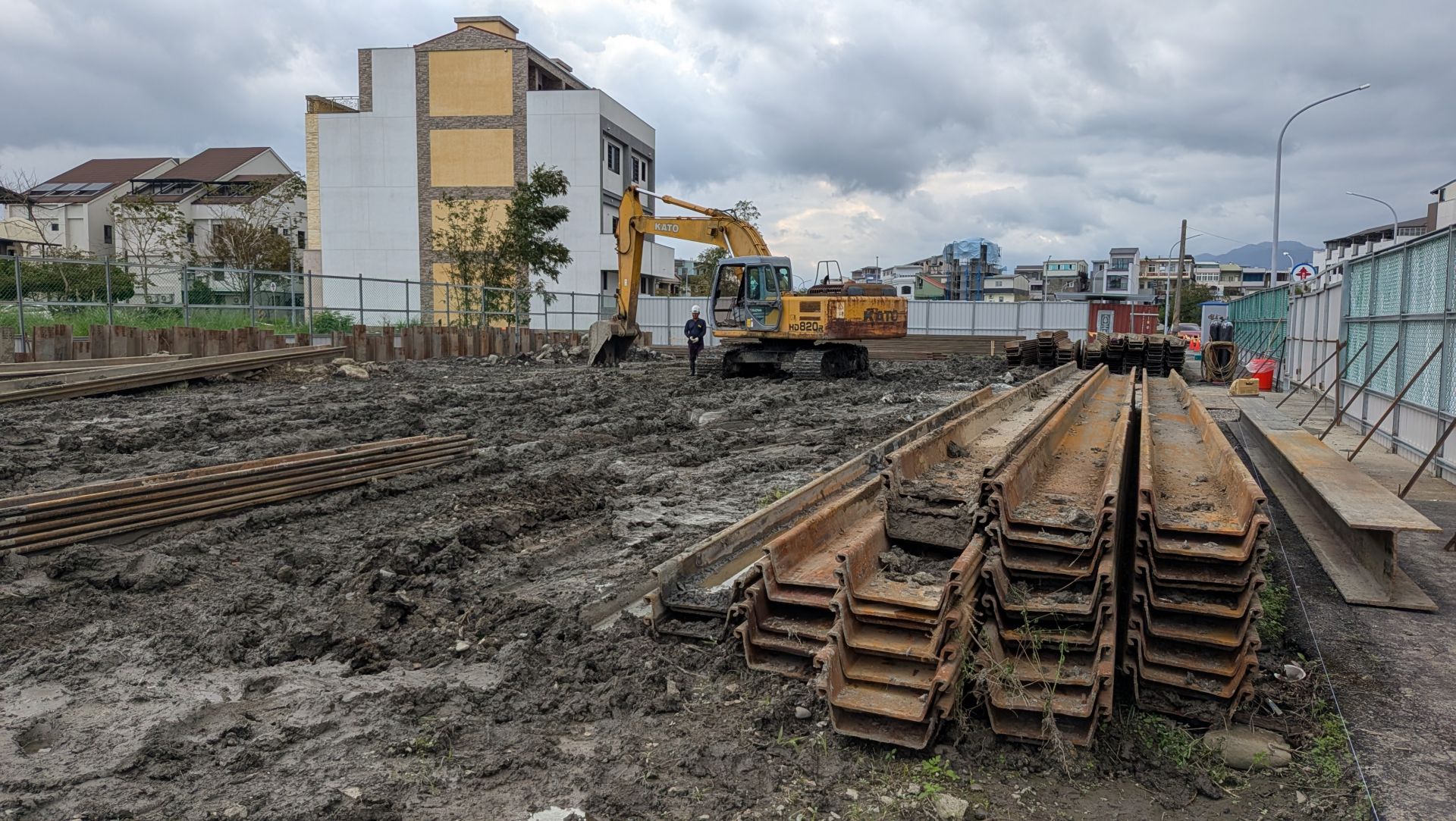

2024.12鋼板樁施作
